Loka maģistrāles pārbūve posmā no Kalnciema ceļa līdz Jelgavas pilsētas administratīvajai robežai
Lai īstenotu Kohēzijas fonda līdzfinansētu projektu Darbības programmas “Izaugsme un nodarbinātība” 6.1.4. specifiskā atbalsta mērķa “Pilsētu infrastruktūras sasaiste ar TEN-T tīklu” 6.1.4.2. pasākuma “Nacionālas nozīmes attīstības centru integrēšana TEN-T tīklā” realizēts būvprojekts „Loka maģistrāles pārbūve posmā no Kalnciema ceļa līdz Jelgavas pilsētas administratīvajai robežai”
Projekta mērķis:
Novērst transporta infrastruktūras pārrāvumu – šauro vietu un radīt alternatīvu maršrutu tranzīta un kravas transportam Jelgavas pilsētā, pārbūvējot Loka maģistrāli posmā no Kalnciema ceļa līdz Jelgavas pilsētas administratīvajai robežai.
Projekta ietvaros veiktās darbības:
1. Būvdarbi, t.sk.:
1.1. Ceļa daļas pārbūve 4,64 km garumā;

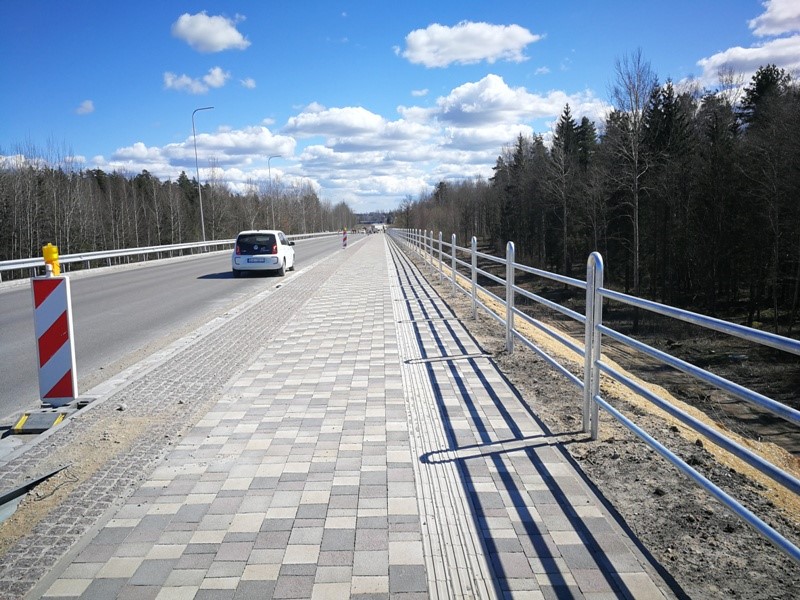

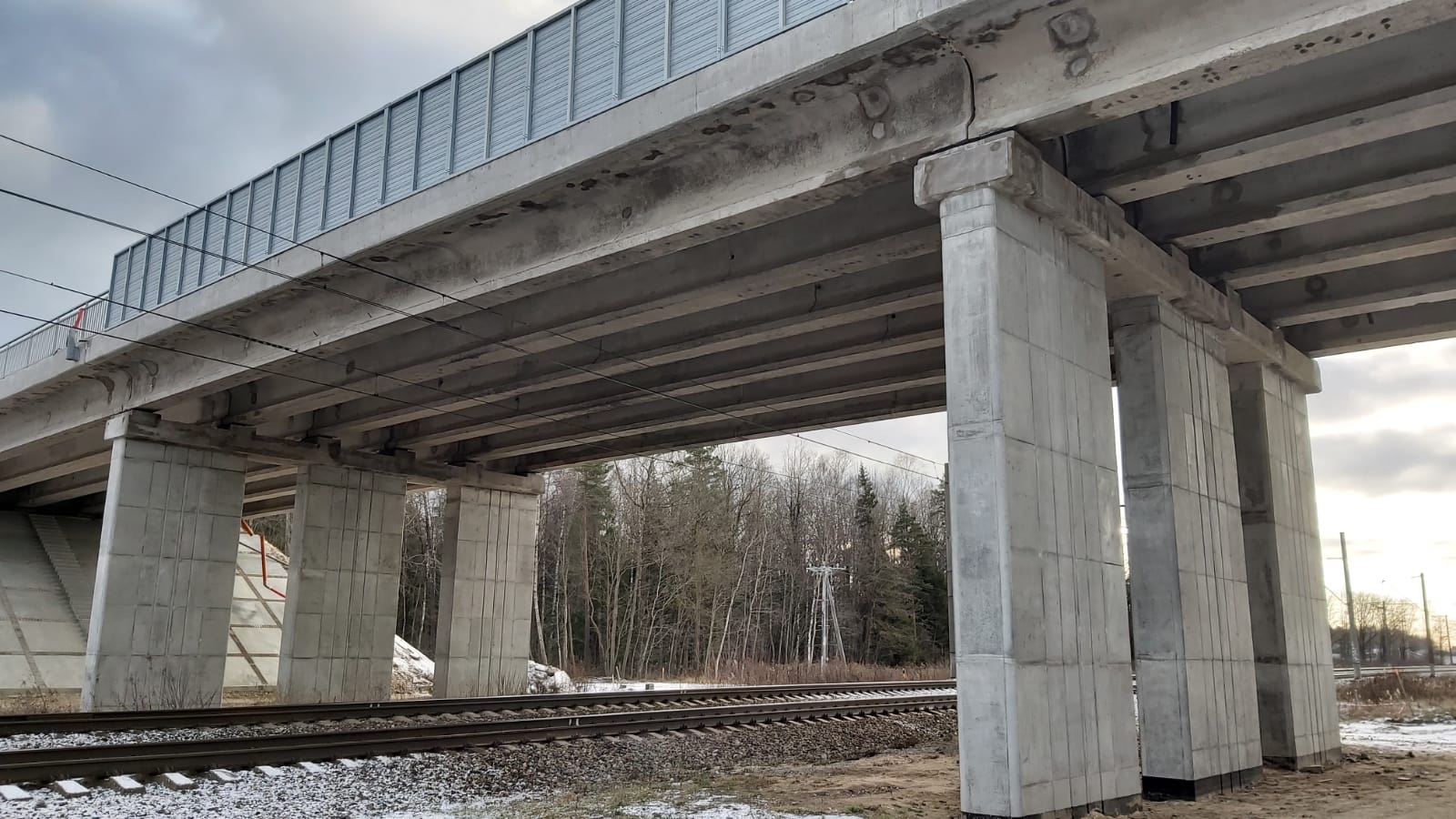

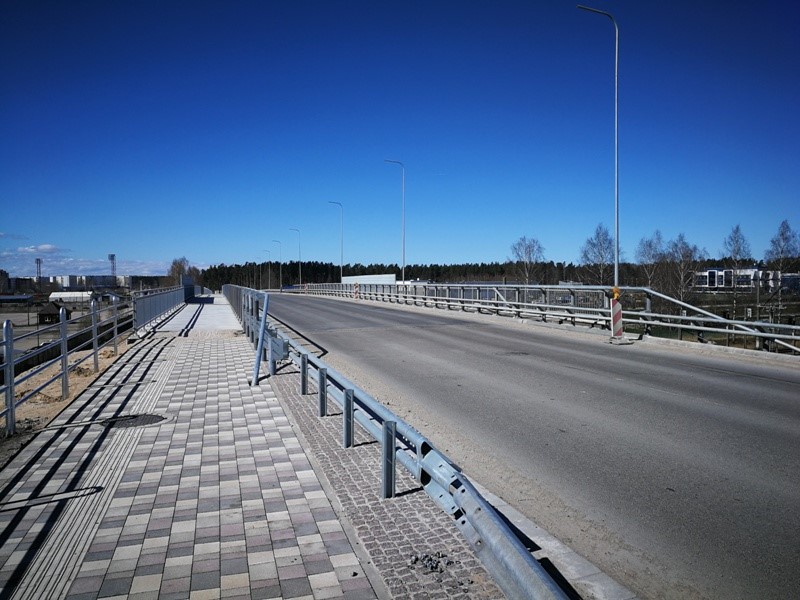

1.2. Pārvada pār dzelzceļu pārbūve;
1.3. Gājēju un velosipēdu ceļu pārbūve un izbūve;
1.4. Autobusu pieturu pārbūve;
1.5. Lietus kanalizācijas tīklu pārbūve;
1.6. Inženiertehnisko komunikāciju pārbūve (ūdensapgāde un kanalizācija, elektroapgāde, elektronisko sakaru tīkli);
1.7. Teritorijas labiekārtošana.
2. Būvdarbu būvuzraudzība un autoruzraudzība.
3. Projekta informatīvo un publicitātes pasākumu īstenošana.
Projekta īstenošanas laiks:
Projekta ilgums: 42 mēneši – 2017. gada 7. decembra līdz 2021. gada 1. jūnijam.
Projekta izmaksas:
Kopējās projekta izmaksas ir EUR 21 679 350,03 – Kohēzijas fonda finansējums EUR 12 795 946,00, valsts budžeta dotācija pašvaldībām EUR 564 527,03 un pašvaldības finansējums EUR 8 318 877,00.
Projekta rezultāti:
Projekta ietvaros veikta Loka maģistrāles, posmā no Kalnciema ceļa līdz Jelgavas pilsētas administratīvajai robežai, pārbūve 4,64 km garumā, uzlabojot esošā tranzīta un kravu transporta maršruta sasaisti ar TEN-T visaptverošā tīkla autotransporta infrastruktūru.
Saistītie raksti
Projekta aktualitātes
20.10.2020.

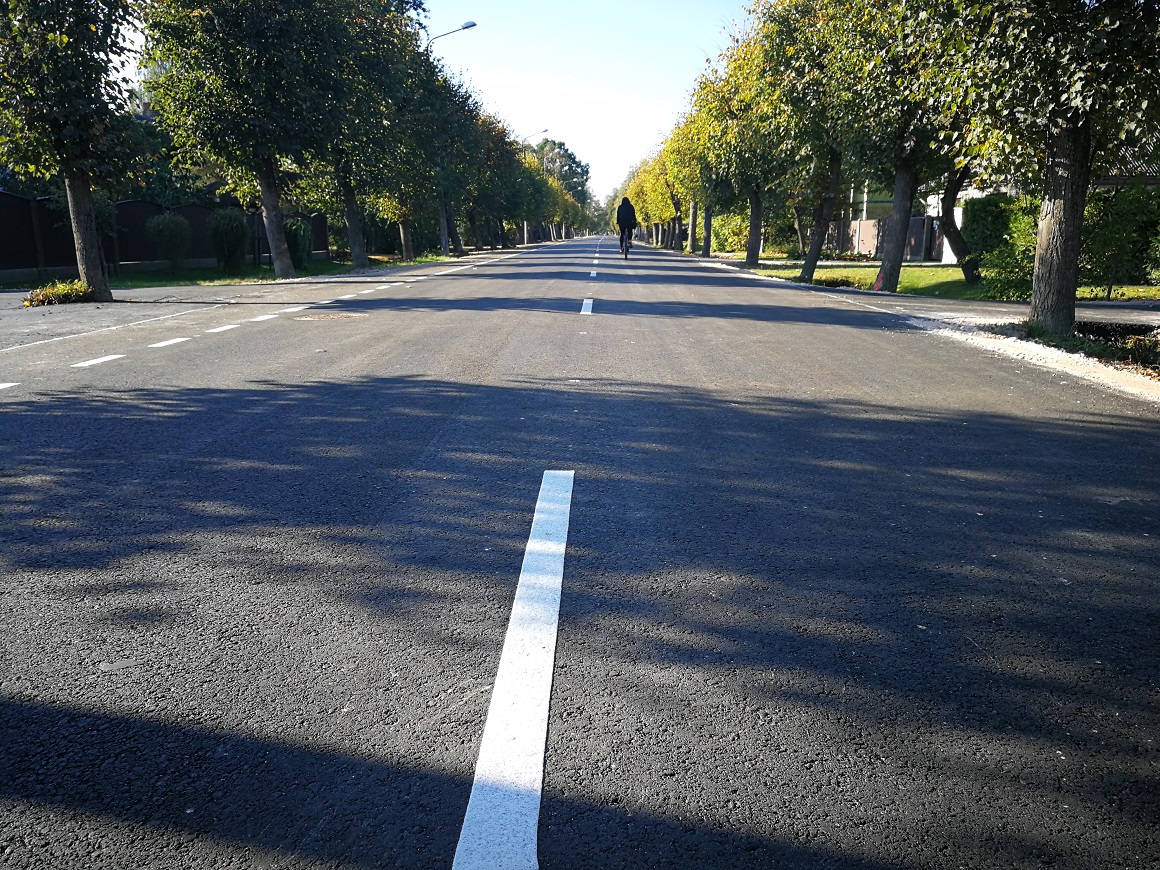

Sakārtoti Loka maģistrāles apbraucamie ceļi
Notiekot būvdarbiem Loka maģistrālē, tika organizēti vairāki apbraucamie ceļi. Veikts komunikāciju aku remonts un ieklāts asfaltbetona segums kopumā 6181 m šādiem apbraucamajiem ceļiem:

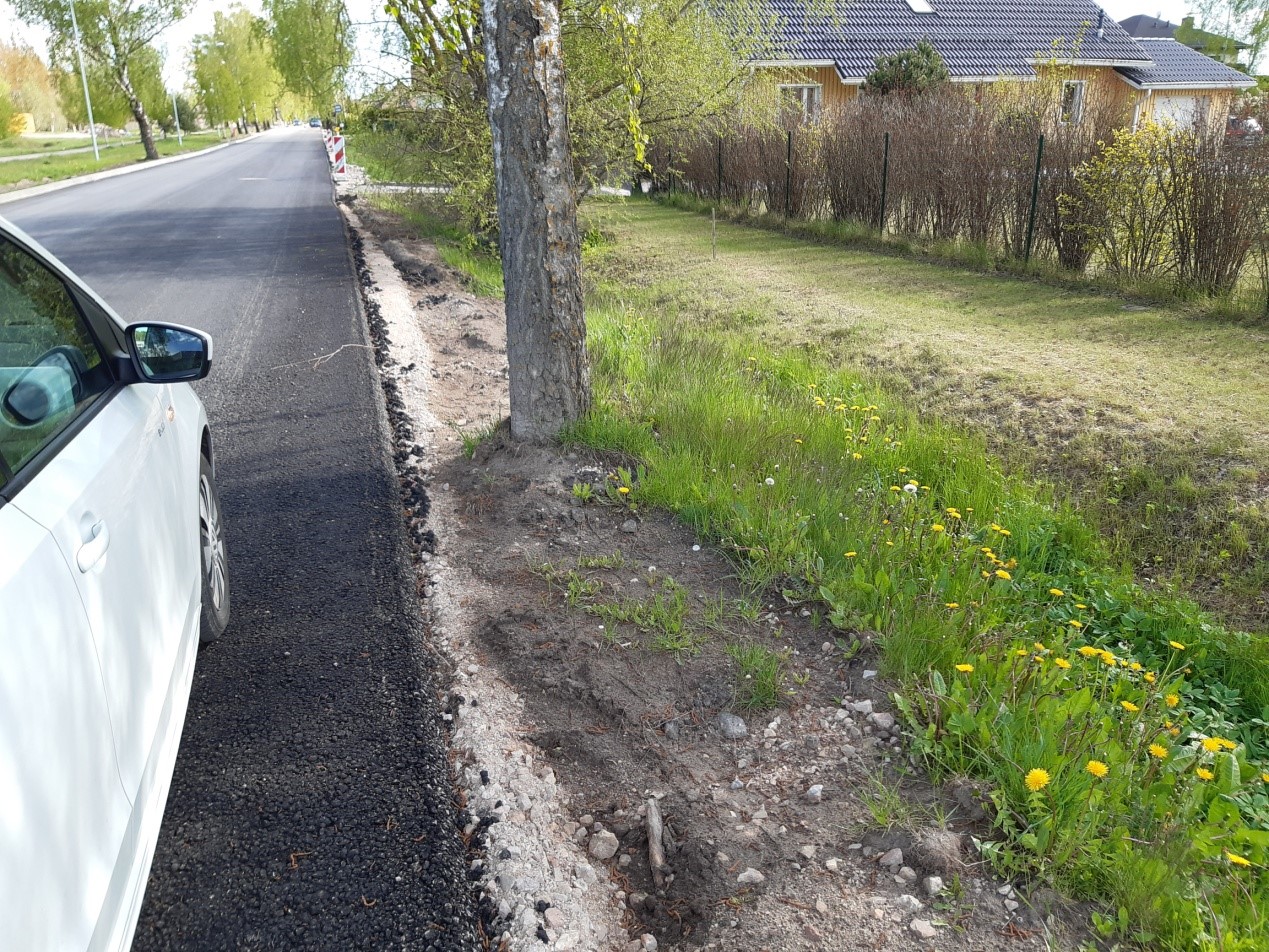

- Strautu ceļa posmam no Bērzu ceļa līdz Kalnciema ceļam
- Bērzu ceļa posmam no Kļavu ceļas līdz Strautu ceļam
- Bērzu ceļa posmam no Loka maģistrāles līdz Pērnavas ielai

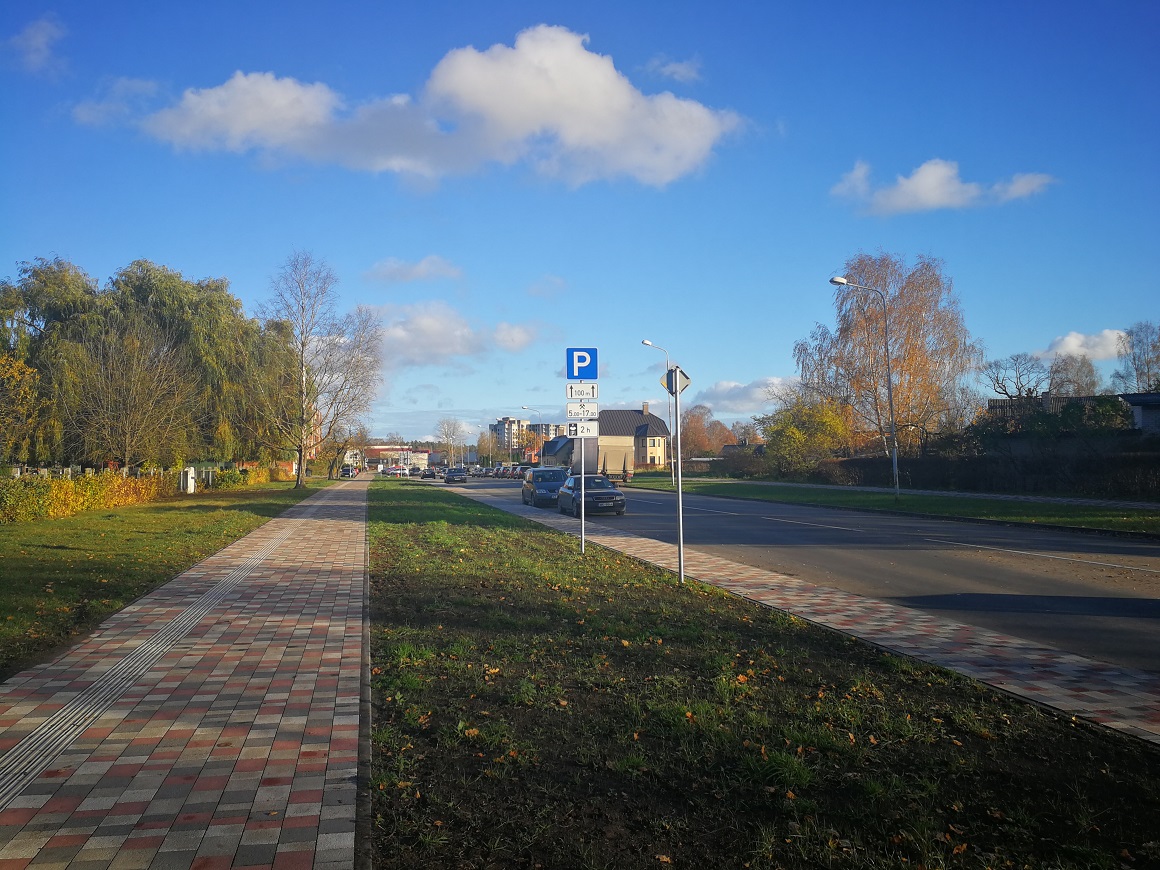

- Pērnavas ielas posmam no Bērzu ceļa līdz Rīgas ielai

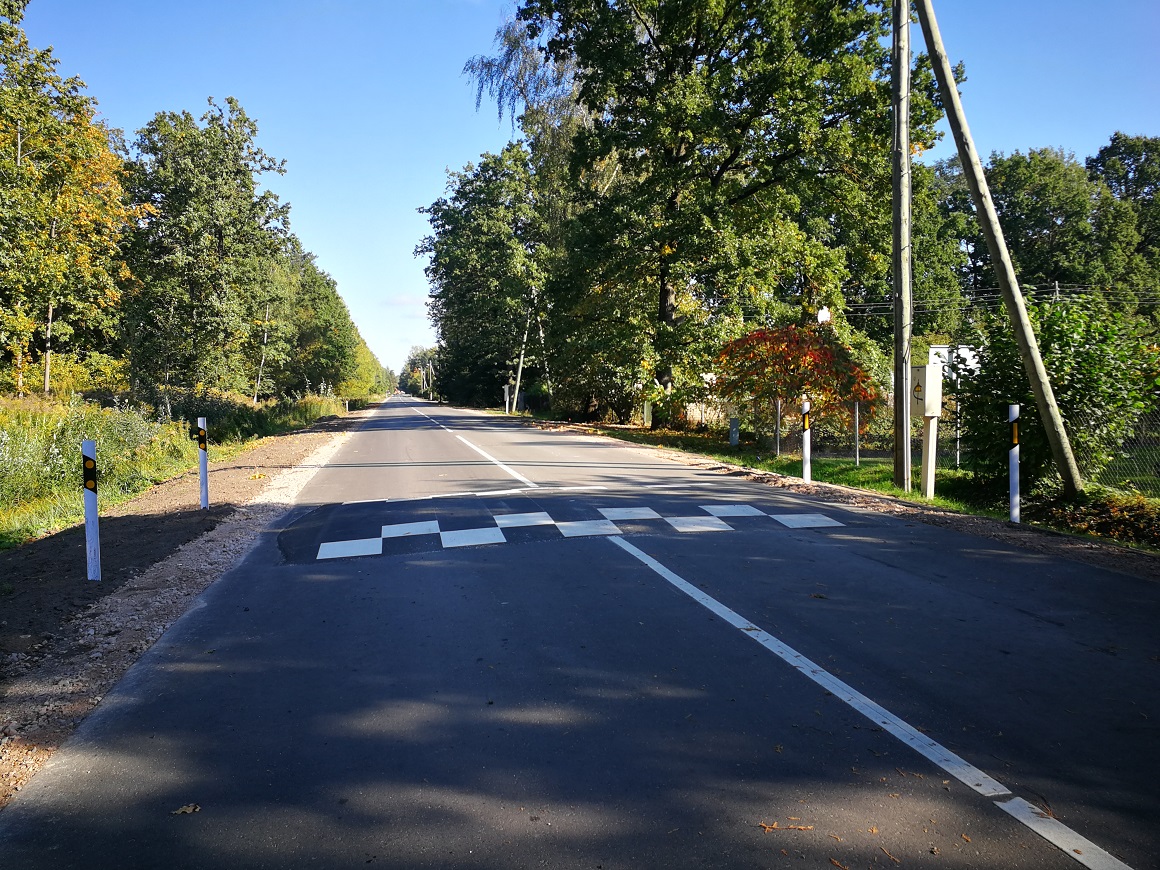

- Rubeņu ceļa posmam no Garozas ielas līdz Loka maģistrālei
- Pumpura ielas posmam no Rīgas ielas līdz Brīvības bulvārim
- Paula Lejiņa ielas posmam no Pumpura ielas līdz Aviācijas ielai
- Vecā ceļa posmam no Pērnavas ielas līdz Bērzu ceļam
- Bērzu ceļa posmam no Pērnavas ielas līdz Vecajam ceļam
Uzlabojot satiksmes dalībnieku drošību un ierobežojot transporta braukšanas ātrumu, apbraucamajos ceļos kopā izbūvēti 10 ātrumvaļņi, katrā ielas posmā – 2 ātrumvaļņi:
- Strautu ceļa posmā no Bērzu ceļa līdz Kalnciema ceļam;
- Rubeņu ceļa posmā no Garozas ielas līdz Loka maģistrālei;
- Pumpura ielas posmā no Rīgas ielas līdz Brīvības bulvārim;
- Vecā ceļa posmā no Pērnavas ielas līdz Bērzu ceļam;
- Bērzu ceļa posmā no Pērnavas ielas līdz Vecajam ceļam.
Uzstādītas braukšanas ātrumu ierobežojošās ceļa zīmes “Maksimālā ātruma ierobežojuma zona – 30 km/h”:
- Strautu ceļa posmā no Bērzu ceļa līdz Kalnciema ceļam;
- Pumpura ielas posmā no Paula Lejiņa ielas līdz Brīvības bulvārim;
- Vecā ceļa posmā no Pērnavas ielas līdz Bērzu ceļam;
- Bērzu ceļa posmā no Pērnavas ielas līdz Vecajam ceļam.
Pērnavas ielas un Vecā ceļa krustojumā papildu gājēju drošībai tika pārbūvēta gājēju pāreja, izveidojot drošības saliņu, kā arī būvdarbu laikā skarto zonu sakārtošanas ietvaros veikta ietvju seguma maiņa Pērnavas ielas posmā no Bērzu ceļa līdz Rīgas ielai.
Rubeņu ceļa posmā no Garozas ielas līdz Langervaldes mežam iedzīvotāju ērtākai un drošākai nokļūšanai uz Langervaldes mežu tika izbūvēta ietve.
Pumpura ielas posmā no Rīgas ielas līdz Brīvības bulvārim un Vecā ceļa posmā no Pērnavas ielas līdz Bērzu ceļam nodrošināta nodalīta josla ar horizontālo apzīmējumu gājējiem.
Pumpura ielas posmam no Rīgas ielas līdz Brīvības bulvārim, Paula Lejiņa ielas posmā no Pumpura ielas līdz Aviācijas ielai būvdarbu laikā skarto zonu sakārtošanas ietvaros tika veikta ietvju seguma maiņa.
06.10.2020.
Noslēgušies būvdarbi Loka maģistrālē

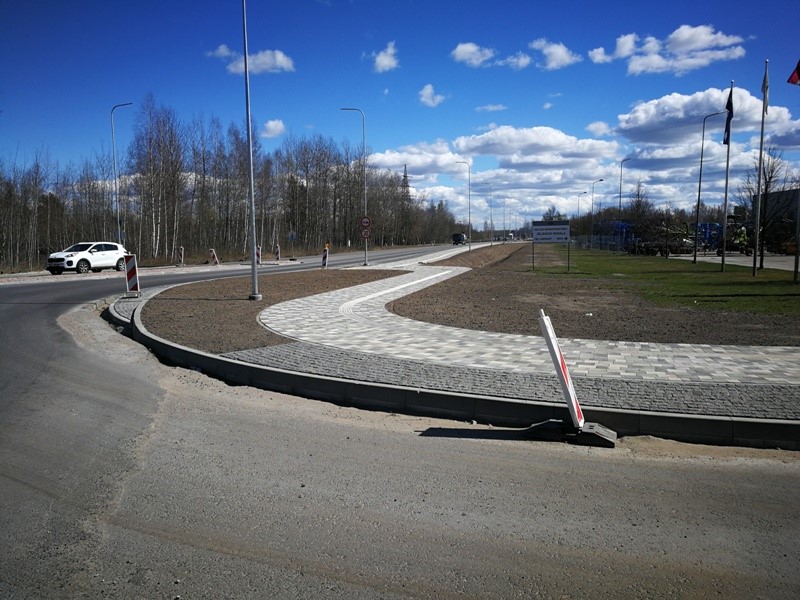

Oktobrī ekspluatācijā pieņemta rekonstruētā Loka maģistrāle. Būvprojekts „Loka maģistrāles pārbūve posmā no Kalnciema ceļa līdz Jelgavas pilsētas administratīvajai robežai” realizēts, īstenojot Kohēzijas fonda līdzfinansētu projektu Darbības programmas “Izaugsme un nodarbinātība” 6.1.4. specifiskā atbalsta mērķa “Pilsētu infrastruktūras sasaiste ar TEN-T tīklu” 6.1.4.2. pasākumu “Nacionālas nozīmes attīstības centru integrēšana TEN-T tīklā”. Sasniegtais projekta mērķis, pārbūvējot Loka maģistrāli posmā no Kalnciema ceļa līdz Jelgavas pilsētas administratīvajai robežai, ir transporta infrastruktūras pārrāvumu novēršana un alternatīvu maršrutu radīšana tranzīta un kravas transportam Jelgavas pilsētā.
Būvdarbi Loka maģistrālē uzsākti 2018. gada 3. septembrī un pabeigti 2020. gada 30. septembrī. Saskaņā ar noslēgto līgumu rekonstrukcijas darbus Loka maģistrālē no Kalnciema ceļa līdz pilsētas administratīvajai robežai – vairāk nekā 4 km garumā, veica pilnsabiedrība “RERE vide – Hidrostatyba”.
- Loka maģistrālē noasfaltēta brauktuve un, lai atvieglotu satiksmes plūsmu ielu krustojumos, izbūvēti četri rotācijas apļi krustojumos ar Bērzu ceļu, Aviācijas ielu, Rubeņu ceļu un Langervaldes ielu. Izbūvētas bruģētas ietves, asfaltēts veloceliņš, labiekārtoti stāvlaukumi pie daudzdzīvokļu dzīvojamām mājām un iekārtotas atpūtas vietas ar tūrisma informāciju un soliņiem.
- Loka maģistrālē veikti satiksmes organizācijas un drošības uzlabojumi, uzstādot divus braukšanas ātruma attēlošanas displejus, ceļa satiksmes organizācijas tehniskos līdzekļus, tai skaitā 564 ceļa zīmes, un papildinot pilsētas videonovērošanas sistēmu ar 38 jaunām videonovērošanas kamerām. Kalnciema ceļā, Rīgas ielā un pie pilsētas administratīvās robežas ir uzstādītas automašīnu numuru fiksējošās kameras.

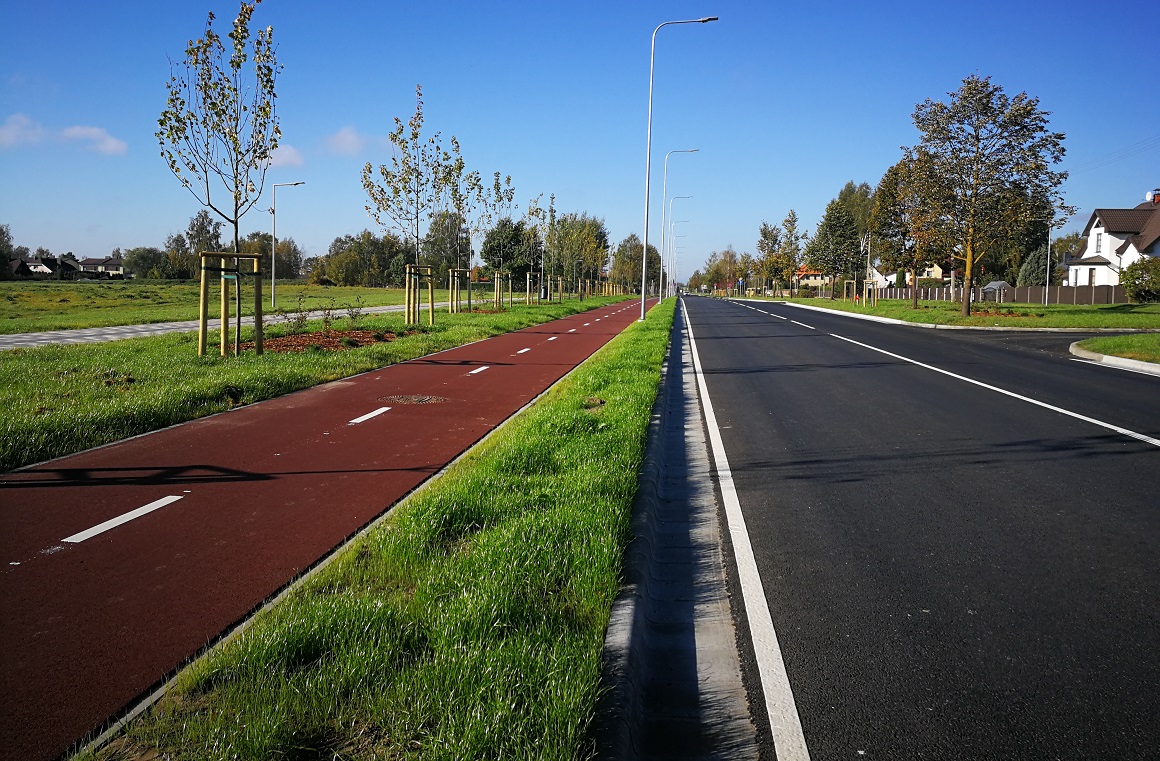

- Pārbūvētās Loka maģistrāles kopējais garums ir 4.650 km, tai skaitā pārvads pār dzelzceļu – 72.80 m, kopējā rekonstruētā platība – 327 745 m2. Asfaltētās brauktuves platība ir 71 373.68 m2 un ietvju platība – 20 789.94 m2, ietvēm nodrošinātas vides pieejamības prasības, izbūvējot vadlīnijas. Veloceliņa ar sarkano asfalta segumu garums ir 2.74 km un apvienotā gājēju un velosipēdu celiņa no Aviācijas ielas rotācijas apļa līdz pilsētas administratīvajai robežai ir 1.90 km. Zālienu kopējā platība ir 211 722.00 m2.
- Visā pārbūvētajā Loka maģistrālē ir uzstādītas 10 sabiedriskā transporta pieturvietas ar nojumi. Pietura “6.vidusskola”, domājot par bērnu drošību, speciāli izbūvēta ielai paralēlajā ceļā, lai skolēniem, izkāpjot no autobusa, nebūtu jāšķērso ielas braucamā daļa. Pie pilsētas administratīvās robežas izbūvēts atpūtas laukums ar tūrisma informācijas stendu, veloturētājiem, stāvlaukumu un soliņiem.
- Pie daudzdzīvokļu dzīvojamajām mājām Loka maģistrālē 1, 11, 23, Vecā ceļa un Jelgavas 6.vidusskolas izbūvēti labiekārtoti stāvlaukumi, kas nodrošina stāvvietas 209 transporta vienībām, tai skaitā 6 stāvvietas invalīdu transportam un 6 – mototransportam. Tikai stāvlaukums pie Vecā ceļa izveidots ar transporta novietošanas laika ierobežojumiem, pārējos stāvlaukumos ierobežojumu nav. Pie Jelgavas 6.vidusskolas izbūvēts 71 veloturētājs, kur var novietot 142 velosipēdus.
- Loka maģistrālē iestādīti 166 jauni koki – 108 kļavas un 58 liepas, dažādi krūmi – 1556 kalnu priedes, vanhūtas spirejas, irbeņlapu fizokarpi u.c. Izveidotajās dobēs gan ielu zaļajās zonās, gan rotācijas apļos iestādīti 267 augi – rievainās rozes, liellapu brunnera, dažādas dienziedes. Rotācijas apļos izvietoti 32 puķu podi, kuros pavasaros tiks stādītas vasaras puķes.
- Ielā veikti apjomīgi lietus ūdens kanalizācijas, ūdensvada un sadzīves kanalizācijas tīklu, gāzes vadu, elektroapgādes un ielas apgaismojuma tīklu (298 balsti, 361 gaismekļi) izbūves darbi. Izbūvēti jauni pazemes inženiertīkli – lietus ūdens kanalizācija ar trases kopgarumu 7447,46 m, pašteces sadzīves kanalizācija – 1509,88 m, sadzīves kanalizācijas spiedvads – 197,27 m, ūdensvads – 2377,01 m un gāzes apgādes tīkli 533.81 m.
14.09.2020.

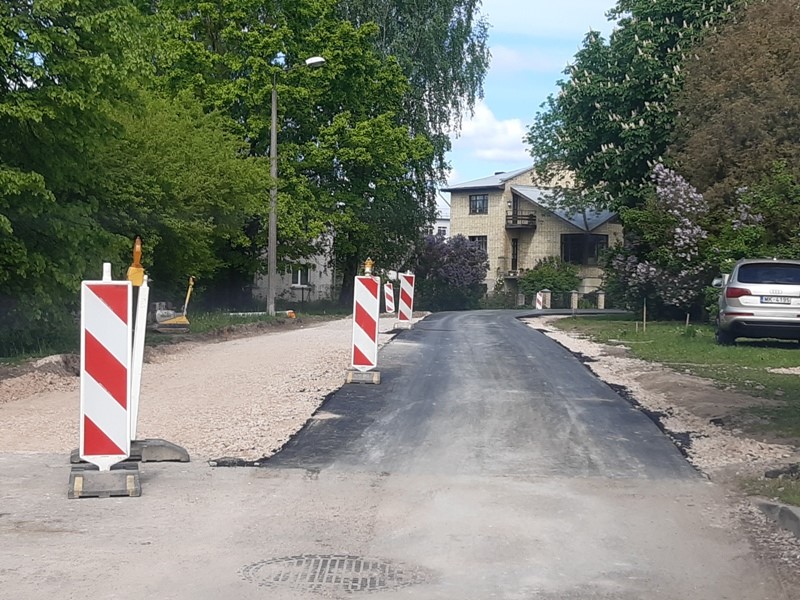

Vecajā ceļā no Institūta ielas līdz Pērnavas ielai šodien sākušies asfalta seguma ieklāšanas darbi. Šis Vecā ceļa posms tika izmantots kā apbraucamais ceļš būvprojekta “Loka maģistrāles rekonstrukcija posmā no Kalnciema ceļa līdz Jelgavas pilsētas administratīvajai robežai” realizācijas laikā. Asfaltēšanas darbu laikā noteikti satiksmes ierobežojumi, lūdzam ievērot objektā izvietotās ceļa zīmes.
04.09.2020.
10.06.2020.

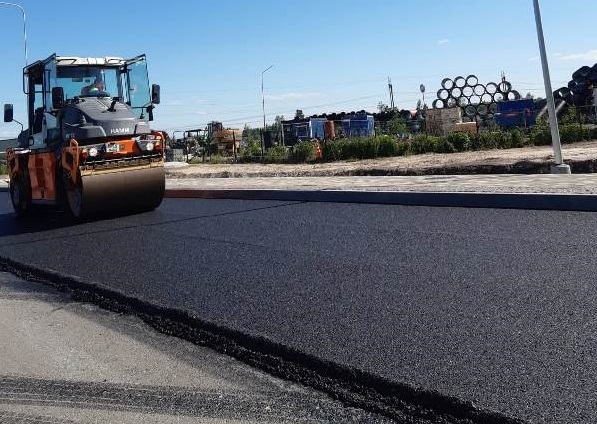

Turpinās būvdarbi objektā “Loka maģistrāles rekonstrukcija posmā no Kalnciema ceļa līdz Jelgavas pilsētas administratīvajai robežai”.
Pilnsabiedrība “RERE VIDE – HIDROSTATYBA” saskaņā ar laika grafiku katrā no projekta kārtām līdz šim paveikusi:
1.kārta – pārejas posms Loka maģistrāles un Kalnciema ceļa krustojumā
Uzsākta pārejas posma izbūve. Brauktuves konstruktīvās kārtas izbūve, apgaismojuma izbūve, izbūvēta sakaru kanalizācija, ietvju un veloceliņa izbūve, posmā ieklāts asfaltbetona segums, uzsākti labiekārtošanas darbi.
2.kārta – posmā no Kalnciema ceļa līdz Bērzu ceļam (ietverot krustojumu)
2.kārtā ir objektā vislielākais komunikāciju blīvums, gan lietus ūdens kanalizācija, kas no izbūves viedokļa ir ievērojamā dziļumā – pāri 5 metriem, gan sadzīves kanalizācija un ūdensvads. Šajā ielas posmā nodrošināta nepārtraukta satiksme. Turpinās ietves un veloceliņa izbūves darbi, brauktuves konstruktīvās kārtas izbūve, LKT tīklu izbūve, apgaismojuma izbūve, pabeigti gāzes vada izolācijas atjaunošanas darbi. Izbūvēts rotācijas aplis Loka maģistrāles krustojumā ar Bērzu ceļu, izbūvētas iebrauktuves un visā posmā ieklāts asfaltbetona segums, uzsākti labiekārtošanas darbi.
3.kārta – posmā no Bērzu ceļa līdz Rīgas ielai
Turpinās ietvju izbūves darbi, izbūvēti apgaismojuma tīkli, gāzes vada izolācijas atjaunošana, apgaismojuma izbūve. Uzsākta stāvlaukuma izbūve pie Vecā ceļa – šķembu kārtas izbūve, apmaļu uzstādīšana, bruģēšana, turpinās darbi stāvlaukumos pie daudzdzīvokļu ēkām, kā arī 3.kārtā uzsākti labiekārtošanas darbi, visā posmā ir ieklāts asfaltbetona segums.
4.kārta – posmā no Rīgas ielas līdz Aviācijas ielai
Izbūvēti lietus kanalizācijas tīkli, drenāžas caurules, izbūvēta ietve ar bruģakmens segumu un veikta veloceliņa izbūve, apgaismojuma tīklu izbūve, šajā posmā iekļauts krustojums ar Rīgas ielu, kur veikta lietus kanalizācijas, apgaismojuma, luksoforu, elektrības tīklu izbūve, ir ieklāta asfaltbetona segums.
5.kārta – Aviācijas ielas un Loka maģistrāles krustojums
Turpinās brauktuves, ietvju un veloceliņa izbūves darbi, ietvju bruģēšana, izbūvētas rotācijas apļa saliņas, visā posmā ir ieklāts asfaltbetona segums, pārcelts NP biznesa parks reklāmas stends.
6.kārta – posms no Aviācijas ielas līdz Rubeņu ceļam
Tika veikti nogāžu labiekārtošanas darbi, UKT tīklu izbūve. Šajā kārtā ietverts pārvads pār dzelzceļu, turpinās tilta pārbūves darbi – autotransporta barjeru montāža pārvada pieejās, tilta konusa nostiprinājumi, deformācijas šuvju izbūve, asfaltbetona seguma izbūve, hidroizolācija, līmētās izolācijas membrānas ieklāšana, drenāžas kanālu un notekcauruļu izbūve, kāpņu izbūve nogāzēs, starpbalstu hidroizolācijas darbi. Veiktas UKT tīklu hidrauliskās pārbaudes. Uzsākti labiekārtošanas darbi, ieklāts preterozijas paklājs stāvajās nogāzēs.
7.kārta – Rubeņu ceļa Loka maģistrāles krustojums
Veikti bruģēšanas darbi rotācijas aplī pie Rubeņu ceļa, izbūvētas rotācijas apļa saliņas, tupinās ietvju izbūve un bruģēšana, veikti labiekārtošanas darbi, veiktas UKT tīklu hidrauliskās pārbaudes, visā posmā ir ieklāts asfaltbetona segums.

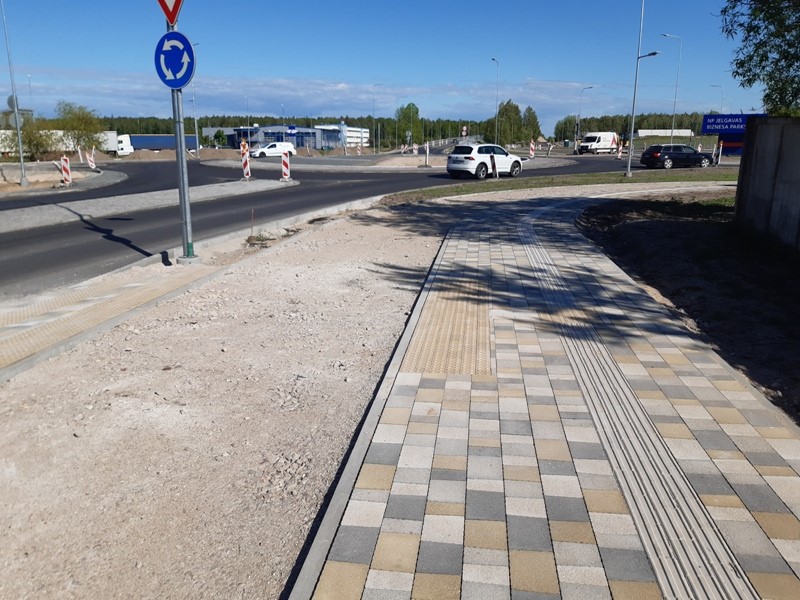

8.kārta – posms no Rubeņu ceļa līdz pilsētas administratīvajai robežai
Šajā posmā izbūvēts rotācijas aplis krustojumā ar Langervaldes ielu, visā posmā ieklāts asfaltbetona segums un izbūvēti visi inženiertīkli. Izbūvētas ietves ar bruģakmens segumu, veikta LVRTC kabeļu čaulošana, izbūvētas rotācijas apļa saliņas, uzsākti labiekārtošanas darbi. Šajā kārtā izbūvēts stāvlaukums pie Jelgavas administratīvās robežas, kur tiks izvietota pilsētas karte.
Citi darbi objektā
Pērnavas ielas un Rīgas ielas krustojumā veikta luksoforu kabeļu, pamatu un balstu, cauruļu montāža, demontēti vecie luksofori un uzstādīti jauni, luksoforu demontāža un jaunu uzstādīšana veikta arī krustojumā pie Keramikas. Visā objektā uzsākta pieturvietu nojumju uzstādīšana.
Apbraucamie ceļi
Notiekot būvdarbiem Loka maģistrālē, ir organizēti vairāki apbraucamie ceļu posmi. Divos no tiem – Strautu ceļa posmam no Bērzu ceļa līdz Kalnciema ceļam un Bērzu ceļa posmam no Kļavu ceļas līdz Strautu ceļam ir veikts būvdarbi – komunikācijas aku remonts un ieklāts asfaltbetona segums, ielu posmi tiek gatavotas nodošanai ekspluatācijā.
Kā apbraucamie ceļi noteikti arī Bērzu ceļš posmā no Loka maģistrāles līdz Pērnavas ielai, Pērnavas iela posmā no Bērzu ceļa līdz Rīgas ielai, – šiem posmiem uzsākti komunikāciju aku remontdarbi, nofrēzēts vecais asfaltbetona segums, vienā ielas pusē braucamā daļā ieklāts asfaltbetona segums.
Rubeņu ceļa posmā no Garozas ielas līdz Loka maģistrālei izstrādāts un saskaņots būvprojekts un ir veikti aku remontdarbi un uzsākta ielas asfaltēšana.
Pumpura ielā posmā no Rīgas ielas līdz Brīvības bulvārim – veikts aku remonts, izbūvētas ceļa apmales, iztīrīti grāvji, uzstādītas ceļa apmales, sagatavota ielas braucamā daļa asfalta ieklāšanai.
P.Lejiņa ielā posmā no Pumpura ielas līdz Aviācijas ielai nofrēzēts vecais asfaltbetona segums, ieklāts asfaltbetona segums ielas braucamā daļā un iebrauktuvēs, veikti labiekārtošanas darbi.

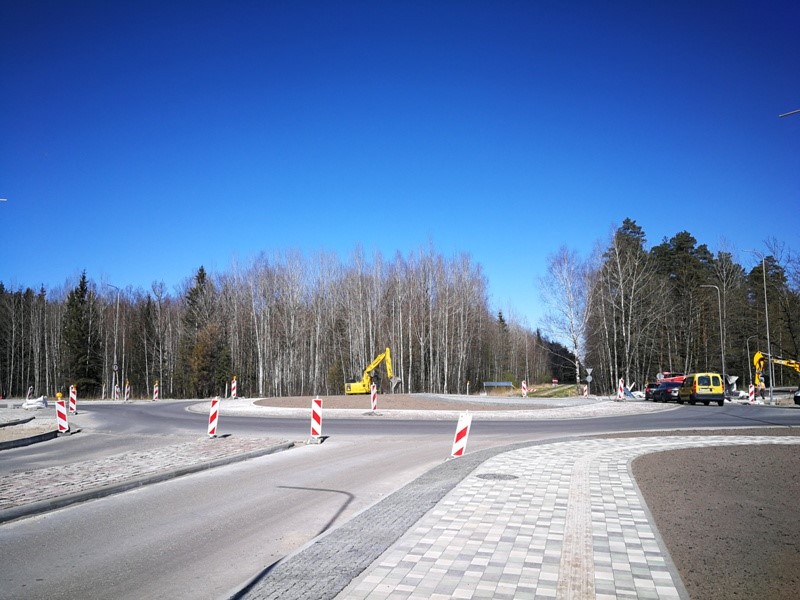

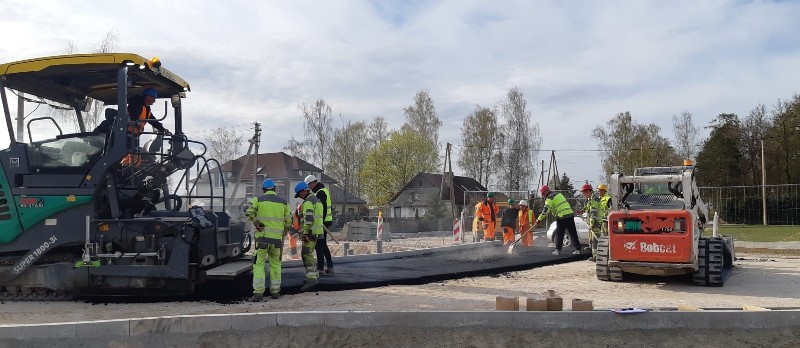

29.04.2020.
Pilnsabiedrība “RERE vide – Hidrostatyba” turpina būvdarbus objektā “Loka maģistrāles pārbūve posmā no Kalnciema ceļa līdz Jelgavas pilsētas administratīvajai robežai”. Šīs nedēļas laikā plānots gan turpināt, gan uzsākt asfaltbetona ieklāšanu vairākos posmos. Plānots vairākos Loka maģistrāles posmos izveidot asfalta pamatkārtu vai dilumkārtu:
- Bērzu ceļā no Loka maģistrāles līdz Strautu ceļam;
- Loka maģistrāles – Bērzu ceļa rotācijas apļa kreisajā pusaplī;
- Rubeņu ceļā no Loka maģistrāles virzienā uz Garozas ielu;
- Loka maģistrāles – Aviācijas ielas rotācijas apļa atzarā;
- Aviācijas ielā no Loka maģistrāles – Aviācijas ielas rotācijas apļa līdz CSDD;
- autobusu pieturvietu paplašinājumos Aviācijas ielas un Loka maģistrāles krustojumā;
- Loka maģistrāles – Aviācijas ielas rotācijas apļa kreisajā ceturtdaļaplī, virzienu uz tiltu līdz Rubeņu ceļam, arī virzienu Aviācijas ielā uz CSDD.

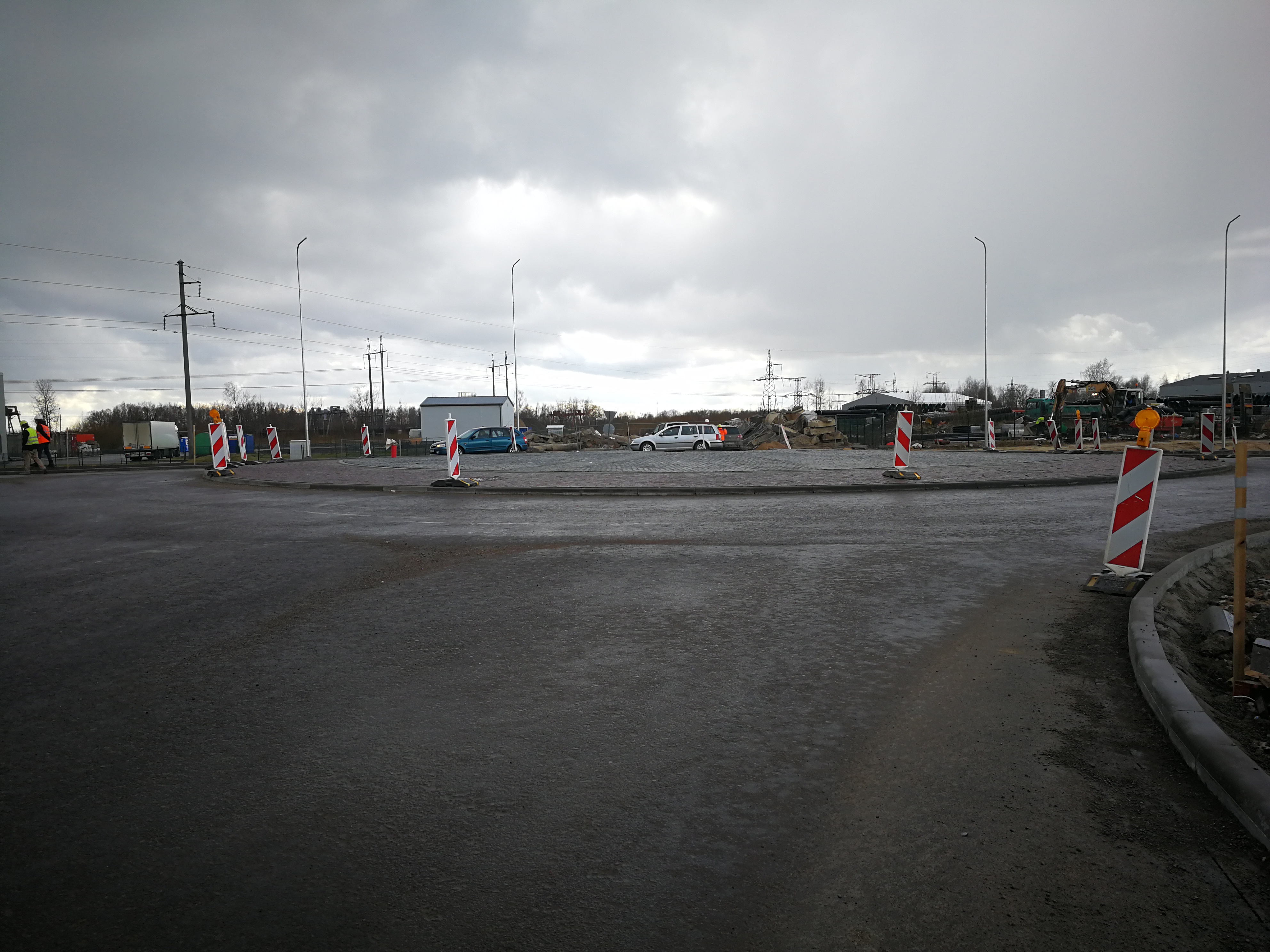

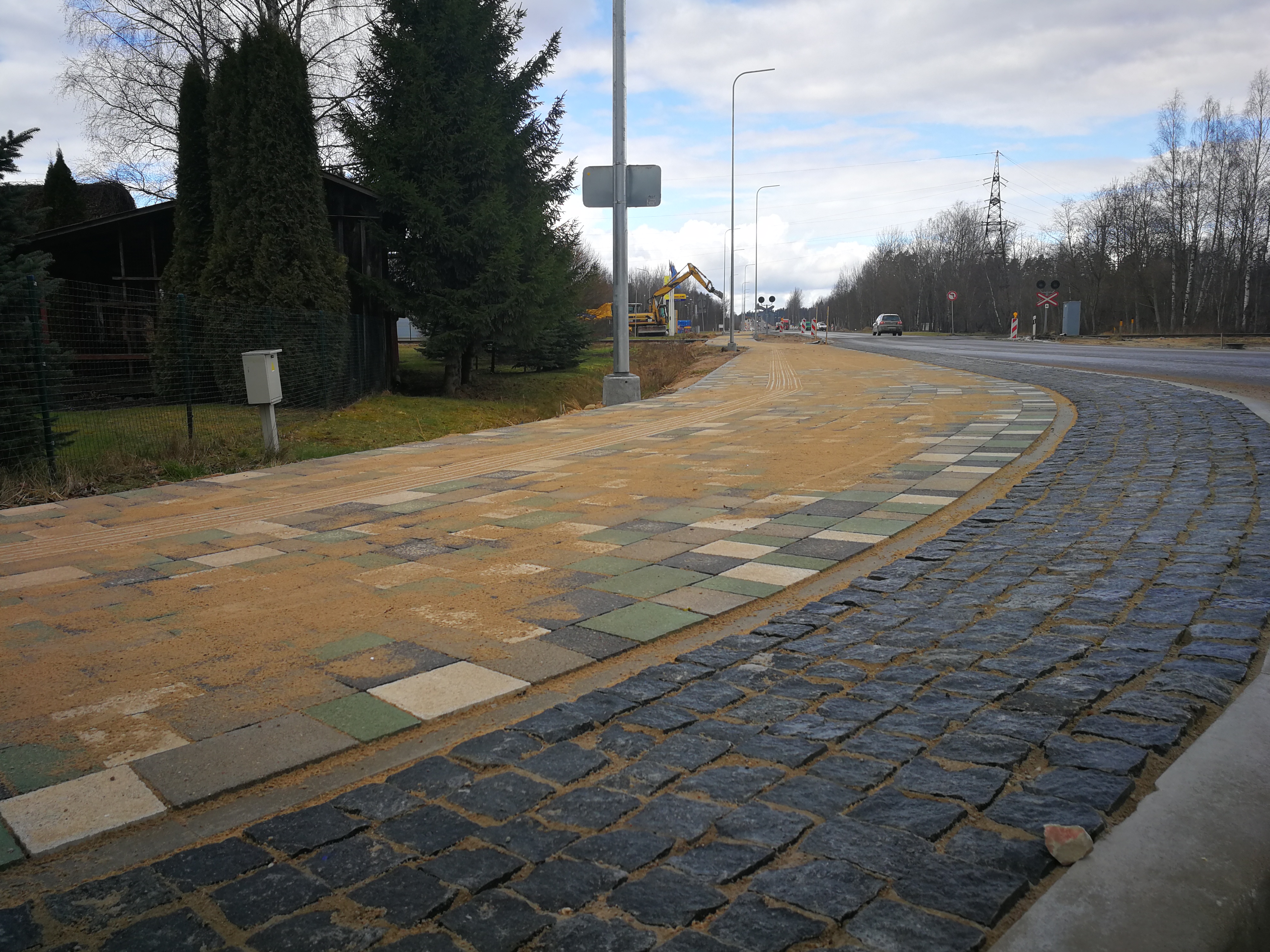

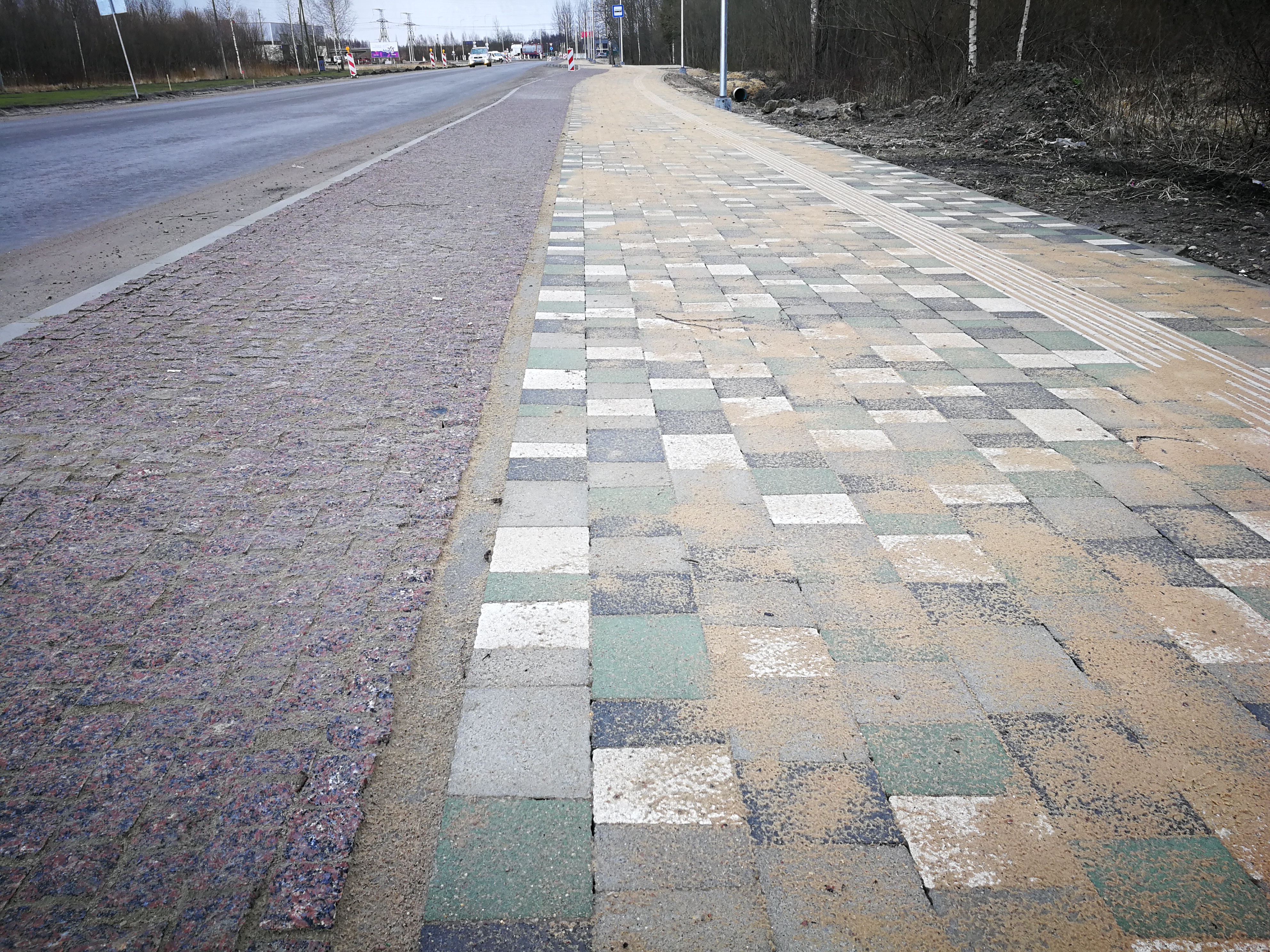

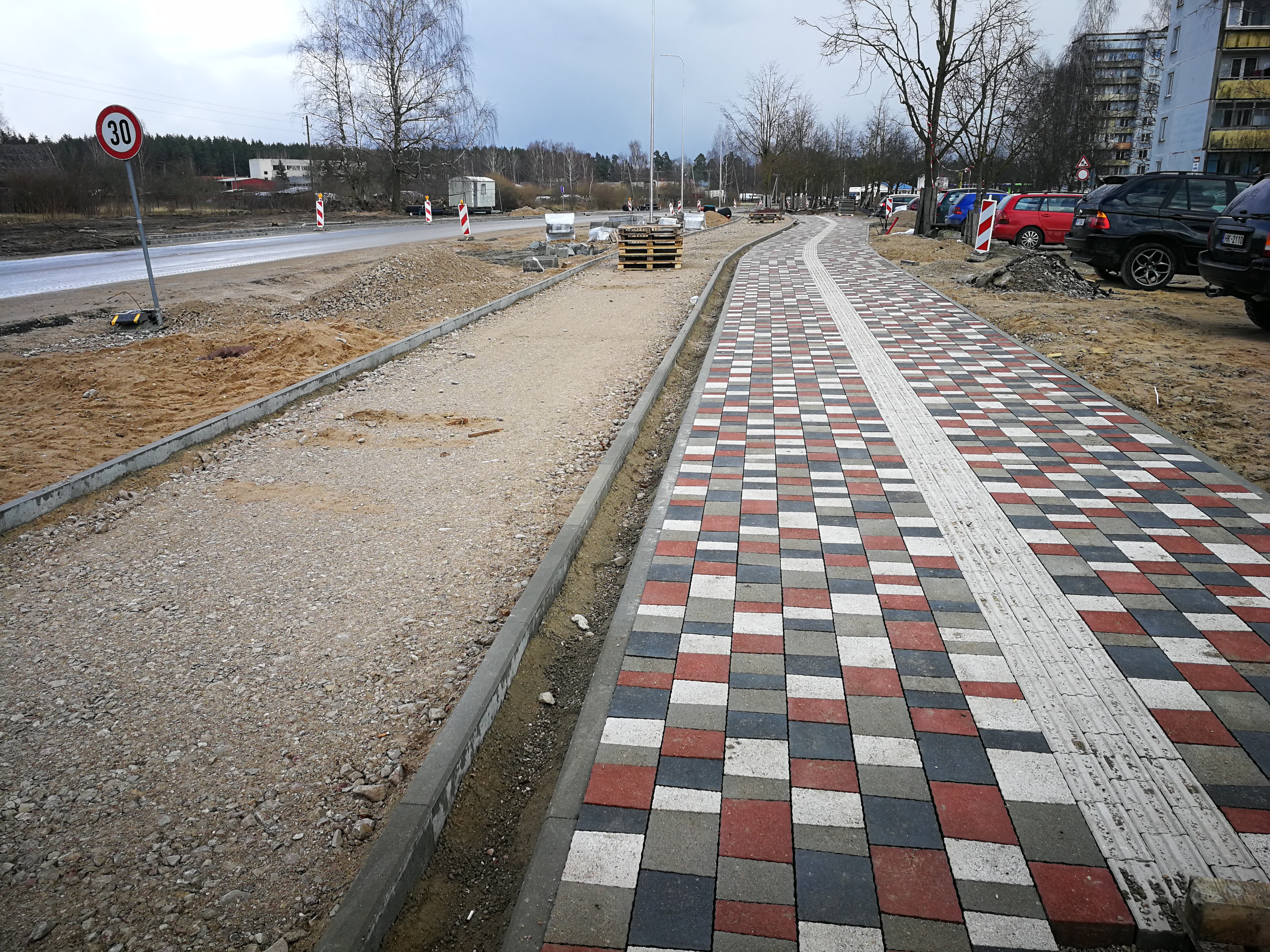

10.03.2020.

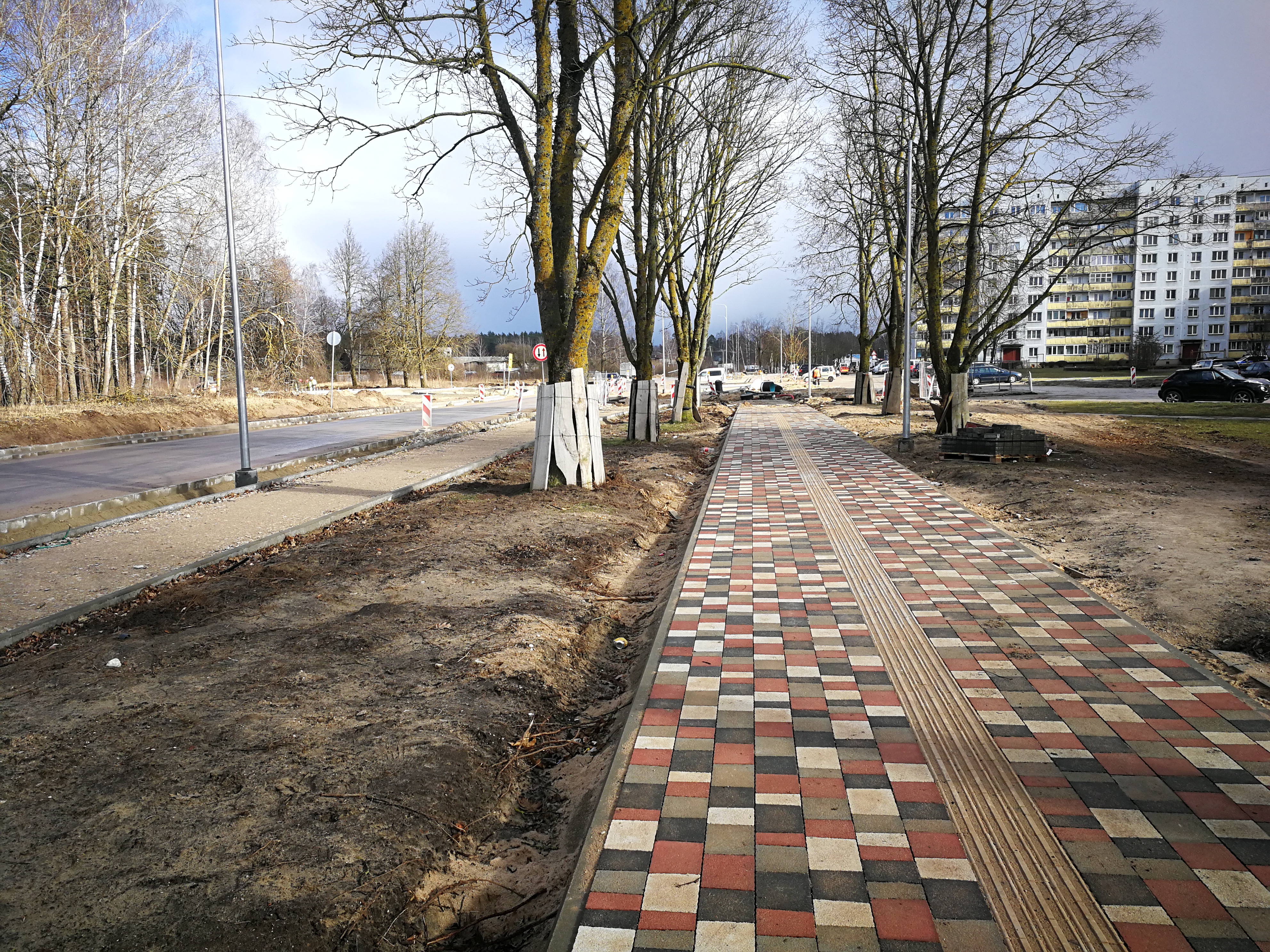

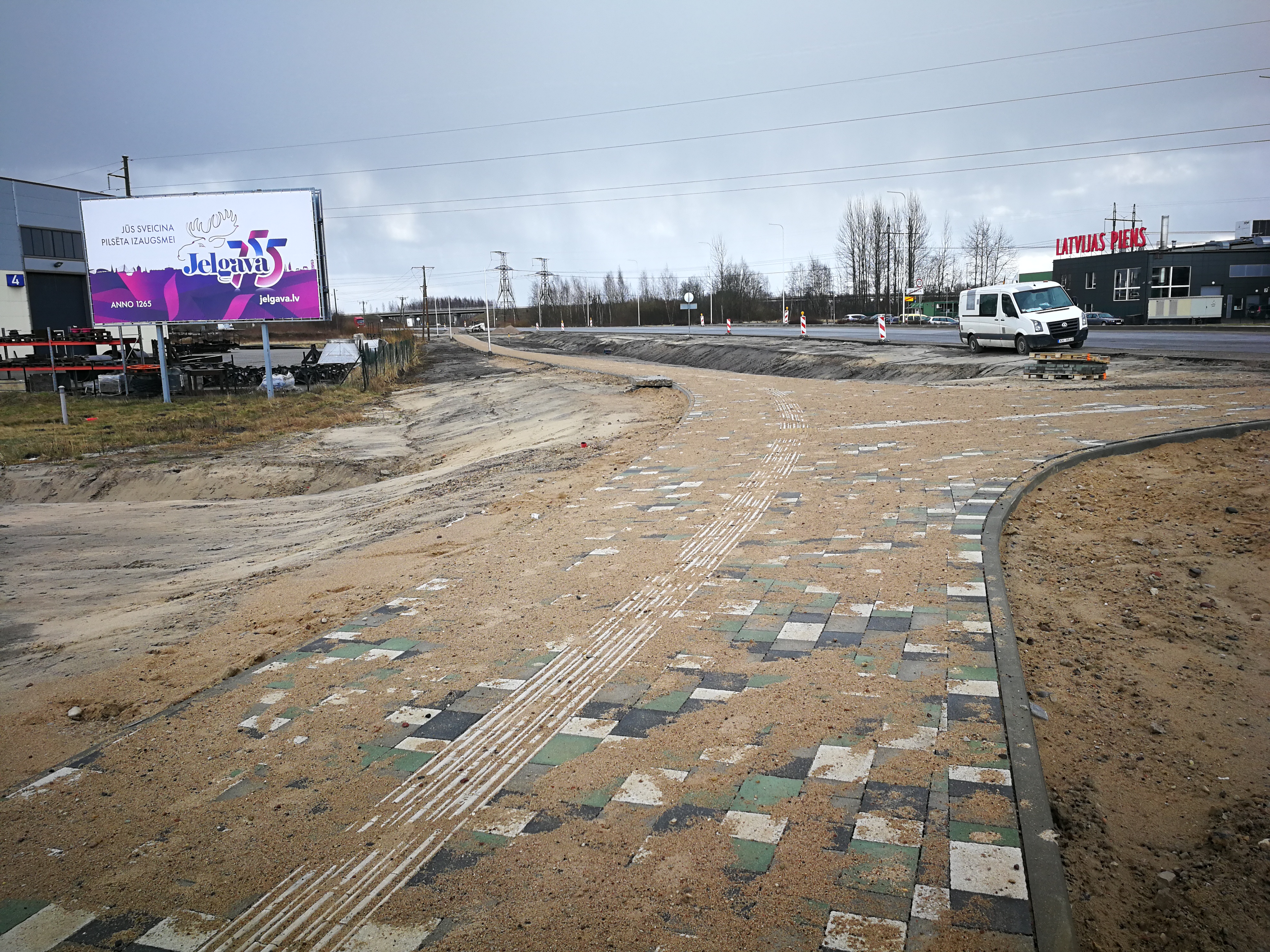

Pilnsabiedrība “RERE vide – Hidrostatyba” turpina 2018. gadā iesāktos būvdarbus objektā “Loka maģistrāles rekonstrukcija posmā no Kalnciema ceļa līdz Jelgavas pilsētas administratīvajai robežai”.
Apjomīgais rekonstruējamais objekts sadalīts astoņās kārtās, kur katrā paredzēti attiecīgi izbūves darbi – komunikācijas, kolektori, ietves, veloceliņi, atpūtas zonas, stāvlaukumi, apļveida krustojumi, kas norisinās saskaņā ar laika grafiku.
Paveiktais katrā no projekta kārtām:
1.kārta – ir pārejas posms Loka maģistrāles un Kalnciema ceļa krustojumā, 2019. gadā veikta krustojuma būvprojektēšana, būvprojekta skaņošana. Pēc atzīmes izdarīšanas būvatļaujā par būvniecības nosacījumu izpildi šajā kārtā tiks uzsākti būvdarbi. Loka maģistrāles un Kalnciema ceļa krustojumā cita projekta ietvaros izbūvēts kanalizācijas spiedvads, ko veica SIA “Ostas celtnieks”.
2.kārtā – posmā no Kalnciema ceļa līdz Bērzu ceļam (ietverot krustojumu) ir objektā vislielākais komunikāciju blīvums, gan lietus ūdens kanalizācija, kas no izbūves viedokļa ir ievērojamā dziļumā – pāri 5 metriem, gan sadzīves kanalizācija un ūdensvads. Šajā ielas posmā nodrošināta nepārtraukta satiksme. Paralēli Būvnieks nodrošina esošā kolektora darbība un pēc jaunā kolektora pilnīgas palaišanas demontē veco. Tāpat arī ar ūdensvadu – vispirms izbūvēja jauno un tikai tad demontēja veco. Izbūvēti apgaismojuma tīkli, drenāžas caurules, uzsākti ietves izbūves darbi, ar bruģakmens segumu, izbūvēta sadzīves kanalizācija, uzsākti gāzes vada izolācijas atjaunošanas darbi, LVRTC kabeļu čaulošana.
3.kārta – posmā no Bērzu ceļa līdz Rīgas ielai izbūvēti LK tīkli, ieklāta asfaltbetona seguma apakškārta posmā no skolas līdz Rīgas ielai, izbūvēts bruģa seguma stāvlaukums pie Jelgavas 6.vidusskolas, veikta ietvju izbūves darbi, ar bruģakmens segumu, izbūvēti apgaismojuma tīkli, sakaru kanalizācija, gāzes vada izolācijas atjaunošana, sadzīves kanalizācijas izbūve, LKT izbūve skolas stāvlaukumā, drenāžas izbūve
4.kārta – posmā no Rīgas ielas līdz Aviācijas ielai izbūvēti lietus kanalizācijas tīkli, drenāžas caurules, izbūvēta ietve ar bruģakmens segumu un veikta veloceliņa izbūve, apgaismojuma tīklu izbūve, šajā posmā iekļauts krustojums ar Rīgas ielu, kur veikta lietus kanalizācijas, apgaismojuma, luksoforu, elektrības tīklu izbūve, ir ieklāta asfaltbetona seguma apakškārta.
5.kārta – ir Aviācijas ielas un Loka maģistrāles krustojums, kurā izbūvēts rotācijas aplis, kā arī apgaismojuma tīkli, ūdensvada, lietus kanalizācijas tīkli.
6.kārta – posms no Aviācijas ielas līdz Rubeņu ceļam, ietverts pārvads pār dzelzceļu, veikti tilta pārbūves darbi – autotransporta barjeru montāža pārvada pieejās, tilta konusa nostiprinājumi, deformācijas šuvju izbūve, asfaltbetona seguma izbūve, hidroizolācija, līmētās izolācijas membrānas ieklāšana, drenāžas kanālu un notekcauruļu izbūve, tilta ietvju bloku betonēšana, starpbalstu hidroizolācijas darbi, pārejas plātņu stiegrošana, tilta balstu un spārnu betonēšana, veidņošana, stiegrošana un putu polistirola izbūve tilta ietves konstrukcijai, tilta laidumu izlīdzinošā slāņa stiegrošana, veidņošana un betonēšana, tilta balstu betonēšana, tilta pārejas plātņu betonēšana. Šajā posmā arī veikta mikrotuneļa izbūve, LK tīklu izbūve, izcirsti krūmi.
7.kārta – Rubeņu ceļa Loka maģistrāles krustojums. Rotācijas apļa izbūve, lietus kanalizācijas tīklu izbūve, apgaismojuma izbūve, LVRTC kabeļu kanalizācijas pastiprināšana ar švelleriem.
8.kārta – posms no Rubeņu ceļa līdz pilsētas administratīvajai robežai. Šajā posmā izbūvēts rotācijas aplis krustojumā ar Langervaldes ielu, visā posmā ieklāta asfaltbetona seguma apakškārta un izbūvēti visi inženiertīkli. Izbūvētas ietves ar bruģakmens segumu, veikta LVRTC kabeļu čaulošana.
Notiekot būvdarbiem Loka maģistrālē, ir organizēti vairāki apbraucamie ceļu posmi. Diviem no tiem – Strautu ceļa posmam no Bērzu ceļa līdz Kalnciema ceļam un Bērzu ceļa posmam no Kļavu ceļas līdz Strautu ceļam. Šiem apbraucamie ceļiem ir veikts komunikācijas aku remonts un ieklāts asfaltbetona segums. Kā apbraucamie ceļi noteikti arī Bērzu ceļš posmā no Loka maģistrāles līdz Pērnavas ielai, Pērnavas iela posmā no Bērzu ceļa līdz Rīgas ielai, – šiem posmiem ir izstrādāti un saskaņoti būvprojekti un uzsākti komunikāciju aku remontdarbi. Rubeņu ceļš posmā no Garozas ielas līdz Loka maģistrālei izstrādāts būvprojekts un notiek tā skaņošana.

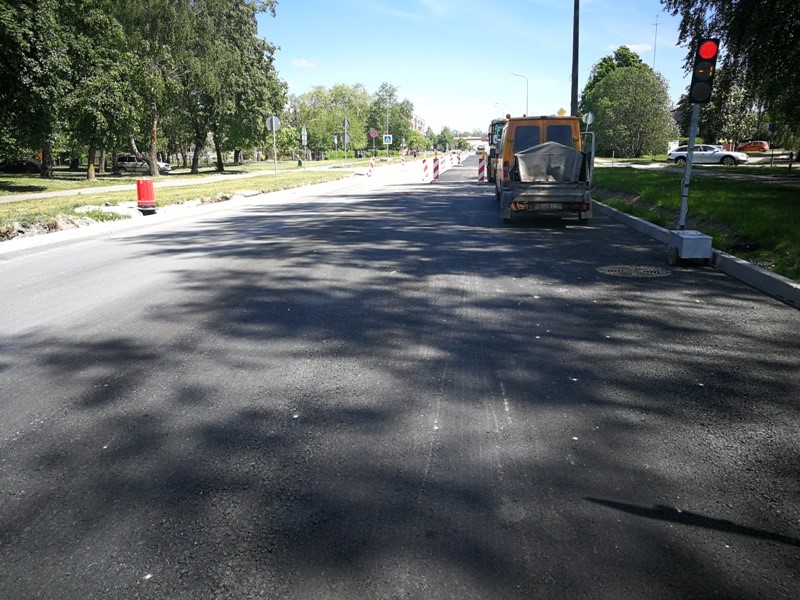

11.12.2019.

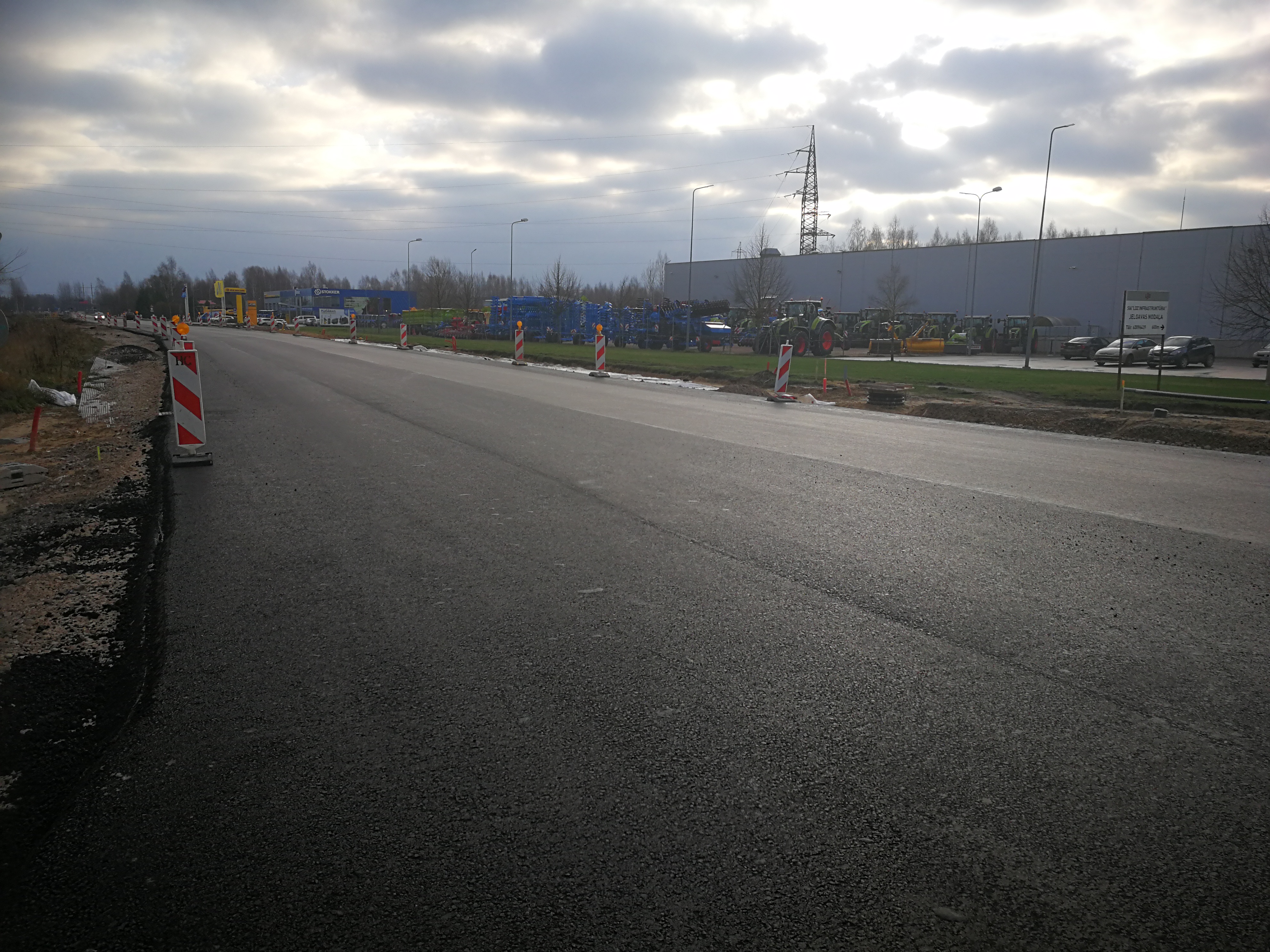

Pilnsabiedrība “RERE vide – Hidrostatyba” turpina būvdarbus objektā “Loka maģistrāles rekonstrukcija posmā no Kalnciema ceļa līdz Jelgavas pilsētas administratīvajai robežai”.

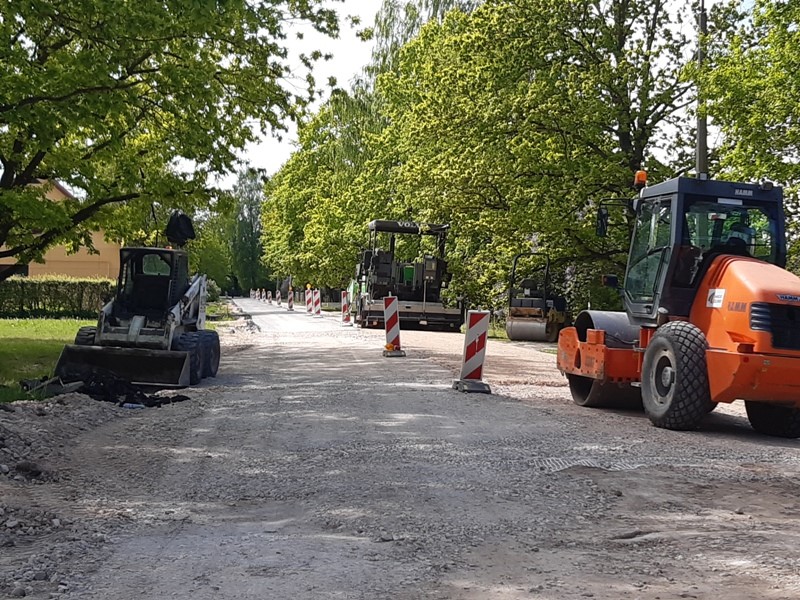

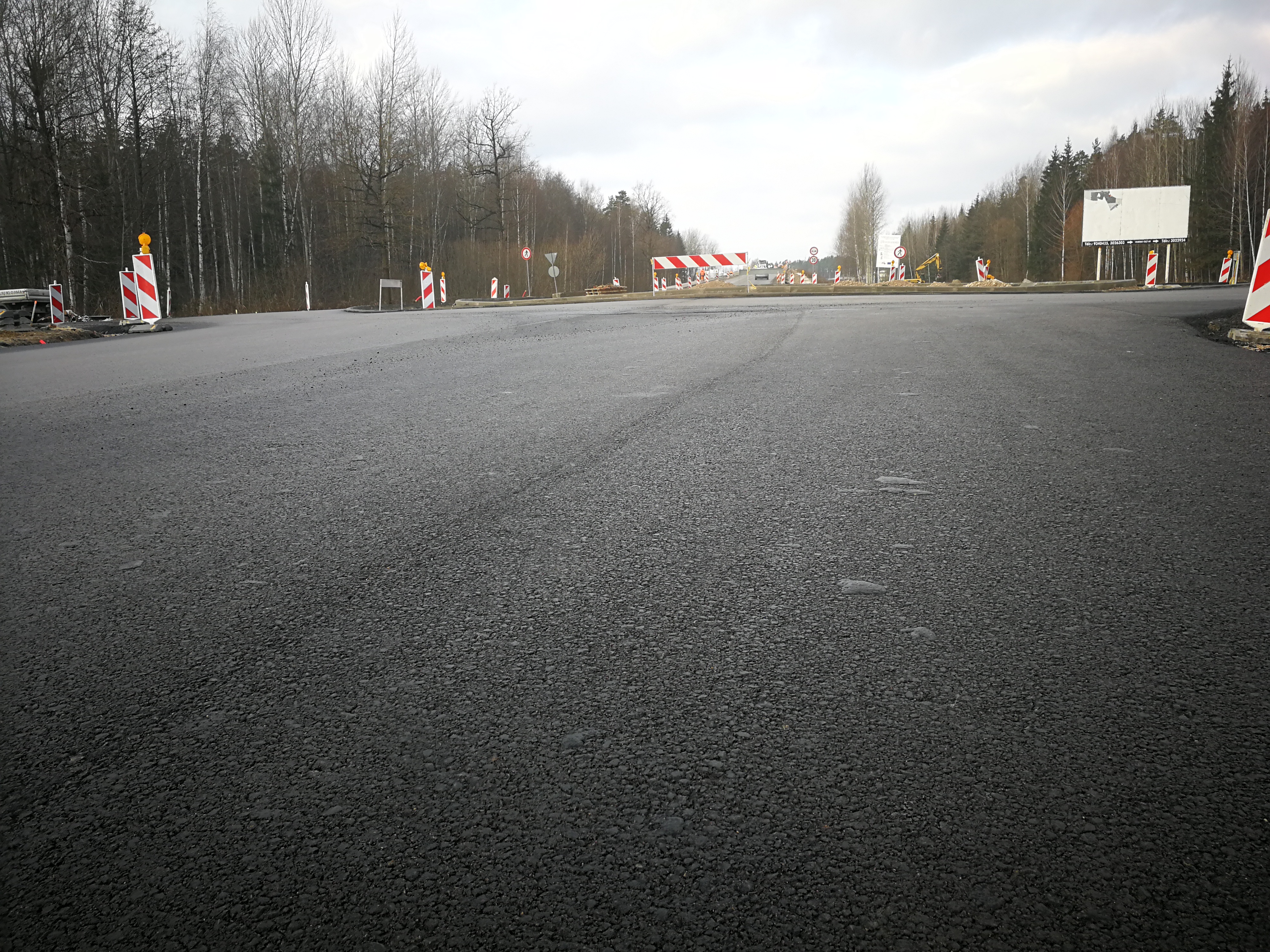

Ieklāts asfaltbetona segums vairākos posmos:
- no Jelgavas 6.vidusskolas līdz Loka maģistrālei Nr. 7;
- no Rīgas ielas līdz Aviācijas ielai
- pārvadam pār dzelzceļu;
- no Rubeņu ceļa līdz Jelgavas pilsētas administratīvajai robežai.
Noasfaltētas arī divas ielas, kuras tiek izmantotas, kā apbraucamie ceļi Loka maģistrāles būvdarbu laikā, tās ir Bērzu ceļš posmā no Strautu ceļa līdz Kadiķu ceļam un Strautu ceļš posmā no Kalnciema ceļa līdz Bērzu ceļam.
Satiksmei pilnībā atvērti Loka maģistrāles posmi no Rīgas ielas līdz Aviācijas ielai un no Rubeņu ceļa līdz pilsētas robežai. Šonedēļ noņemts pagaidu luksofors uz pārvada pār dzelzceļu, atjaunojot transporta divvirzienu kustību. Satiksmes ierobežojumi saglabājas posmā no Kalnciema ceļa līdz Rīgas ielai, kā arī krustojumā ar Aviācijas ielu, kur tiek izbūvēts rotācijas aplis.
21.06.2019.

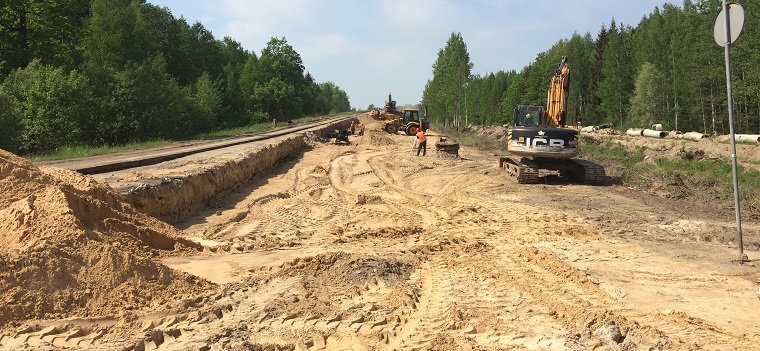

2018.gada rudenī tika uzsākti ielas rekonstrukcijas darbi Loka maģistrālē, no Kalnciema ceļa līdz pilsētas administratīvajai robežai – vairāk nekā 4 km garumā. Saskaņā ar noslēgto līgumu rekonstrukcijas darbus veic pilnsabiedrība “RERE vide – Hidrostatyba” (turpmāk tekstā – Būvnieks). Visā objektā tiek veikta lietus ūdens kanalizācijas, ūdensvada, sadzīves kanalizācijas, gāzes, elektroapgādes, ielu apgaismojuma un citu komunikāciju izbūves darbi. Apjomīgais rekonstruējamais objekts sadalīts astoņās kārtās, kur katrā paredzēti attiecīgi izbūves darbi – komunikācijas, kolektori, ietves, veloceliņi, atpūtas zonas, stāvlaukumi, apļveida krustojumi, kas tekoši norisinās saskaņā ar laika grafiku. Turpmāk iepazīstināsim ar paveikto un vēl veicamo katrā no projekta kārtām. Informāciju par notiekošajiem un plānotajiem darbiem Loka maģistrālē sniedz Būvnieka pārstāvis – objekta atbildīgais būvdarbu vadītājs Edgars Krastiņš un UKT, LKT projektu vadītājs Dzintars Meļķis.
1.kārta ir pārejas posms Loka maģistrāles un Kalnciema ceļa krustojumā, pašlaik notiek šī krustojuma būvprojektēšana, būvprojekta skaņošana. Pēc atzīmes izdarīšanas būvatļaujā par būvniecības nosacījumu izpildi šajā kārtā tiks uzsākti būvdarbi. Loka maģistrālē cita projekta ietvaros paralēli notiek arī kanalizācijas spiedvada izbūve, ko veic SIA “Ostas celtnieks”. Savukārt Būvniekam Loka maģistrālē jāizbūvē cits sadzīves kanalizācijas spiedvads, kura izbūvi tehnisku iemeslu dēļ var uzsākt tikai tad, kad SIA “Ostas Celtnieks” būs pilnībā izbūvējis savā būvprojektā paredzēto sadzīves kanalizācijas spiedvadu, pieslēdzis to pilsētas kopējai sistēmai un tas būs uzsācis darboties.
2.kārtā – posmā no Kalnciema ceļa līdz Bērzu ceļam (ietverot krustojumu) ir objektā vislielākais komunikāciju blīvums, gan lietus ūdens kanalizācija, kas no izbūves viedokļa ir ievērojumā dziļumā – pāri 5 metriem, gan sadzīves kanalizācija un ūdensvads. Tas sarežģī izpildi – fiziski un tehniski nav iespējams iegūt lielāku iebūves ātrumu kā 4-8 metri dienā. Šajā ielas posmā ir jānodrošina nepārtraukta satiksme. Uz doto brīdi transports tiek virzīts vienā pusē gar privātmājām, ceļa daļā notiek gan ūdensvada, gan sadzīves kanalizācijas, gan lietus kanalizācijas maģistrālo kolektoru izbūve. Visi pārslēgumu pievadi koncentrējas zem pagaidu ceļa, kur tagad notiek satiksme, un līdz ko maģistrālās sistēmas tiks pabeigtas, satiksmi varēs novirzīt uz jauno ceļa vietu, noslēguma etapā pieslēgt komunikāciju atzarus uz mājām. Paralēli Būvniekam arī jānodrošina esošā kolektora darbība un pēc jaunā kolektora pilnīgas palaišanas jādemontē vecais. Tāpat arī ar ūdensvadu – vispirms izbūvē jauno un tikai tad demontē veco.
3.kārtā – posmā no Bērzu ceļa līdz Rīgas ielai darbi norisinās optimālā tempā, tiek būvēta ceļa konstruktīvā kārta – salturīgā un šķembu apakškārta, pa kuru jau daļēji brauc transports. Šajā posmā paredzēti stāvlaukumi un ir jau izbūvēts pagaidu stāvlaukums iedzīvotāju ērtībām. Viens no projektētajiem stāvlaukumiem dotajā brīdī ir izbūvēts šķembu apakškārtā un iedzīvotāji tur var novietot savas automašīnas. Dotajā brīdī ir uzsākta stāvlaukuma un pievedceļu izbūve pie skolas, lai uz 1.septembri tas būtu izbūvēts šķembu apakškārtas stadijā un to būtu iespējams daļēji izmantot.
4.kārtā – posmā no Rīgas ielas līdz Aviācijas ielai jau ir izbūvēti lietus kanalizācijas tīkli, pašlaik notiek ceļa salturīgās kārtas izbūve un šķembu apakškārtas ieklāšana, satiksmi tiks virzīta pa jaunizbūvētajām šķembām. Novirzot satiksmi pa ceļa vidu, varēs izbūvēt konstruktīvās kārtas pilnā ielas platumā, attiecīgi abās ielas malās.
Šajā posmā iekļaujas arī Rīgas ielas un Loka maģistrāles krustojums, kur Būvniekam jāveic priekšdarbi, izbūvējot lietus kanalizāciju, elektrības tīklus, luksoforu un ielu apgaismojuma tīklus, gūlijas, ielas apmales, lai krustojumā ieklātu asfaltbetona apakškārtu, kad tiks pabeigta izmēģinājuma asfaltbetona testēšana. Būvnieks prognozē šī posma apakškārtas asfaltēšanu jūlijā.
5.kārta – Aviācijas ielas krustojums, 6.kārta – posms no Aviācijas ielas līdz Rubeņu ceļam, pārvads pār dzelzceļu, 7.kārta – Rubeņu ceļa krustojums: darbi šeit pakārtoti pārvada slēgšanai, ar nosacījumu, ka satiksmes pārvada pār dzelzceļu laidums 14 nedēļu laikā tiks izbūvēts tādā apmērā, lai pārvadu varētu atvērt satiksmei. Pēc veicamo darbu tehnoloģijas tas ir vienots ceļa posms. Tilta rekonstrukcijas un tilta pieeju 5., 6., un 7. kārtas ietvaros būvdarbi notiek saskaņā ar darbu veikšanas kalendāro grafiku. Uz doto brīdi ir daļēji pabeigta salturīgās kārtas izbūve un Būvnieks uzsāk šķembu apakškārtas izbūvi ceļa braucamajai daļai un, veicot darbus atbilstoši grafikam, augustā šajās kārtās atklās satiksmi.
8.kārtā, kas ir posms no Rubeņu ceļa līdz pilsētas administratīvajai robežai, ir veikti jau 75% no paredzētā – izbūvēti visi inženiertīkli, nobeigumam tuvojas brauktuves konstruktīvo kārtu izbūve, tiek montētas ielas apmales. Uz doto brīdi ir izbūvēts asfalta izmēģinājuma posms. Pēc asfalta receptes saskaņošanas šajā posmā tika ieklāts asfalts 300 m garumā, kuru testēs – gan asfalta masu, gan urbtos paraugus, gan ieklāšanas tehnoloģiju. Testēšana un rezultātu apkopošana parasti aizņem līdz 3 nedēļām. Pierādot ieklātā asfalta atbilstību būvprojekta prasībām, Būvnieks turpinās apakškārtas asfaltēšanas darbus 8.kārtā un tad secīgi pārējā objektā.
3.,2. un 8. kārtā jau ir veikti zemes darbi veloceliņa izbūvei, daļēji izbūvētas konstruktīvās kārtas. Pēc ietvju apmaļu uzstādīšanas starp ietves apmalēm veiks pilno šķembu izbūvi, darbiem turpinoties ar bruģakmens seguma ieklāšanu.
Notiekot būvdarbiem Loka maģistrālē, ir organizēti vairāki apbraucamie ceļu posmi. Diviem no tiem – Strautu ceļa posmam no Bērzu ceļa līdz Kalnciema ceļam un Bērzu ceļa posmam no Kļavu ceļas līdz Strautu ceļam, ir apstiprināti būvprojekti un notiek dokumentu sagatavošana būvatļaujas saņemšanai. Šie apbraucamie ceļi būs pirmie, kurus asfaltēs.
Ņemot vērā būvdarbu apjomu, lūdzam iedzīvotājiem būt saprotošiem. Būvnieks objektā darbus veic iespējami precīzi un nodrošina būvdarbu zonas un apbraucamo ceļu atbilstošu uzturēšanu. Atgādinām, ka būvdarbi ir saistīti ar zināmām grūtībām gan apkārtējiem iedzīvotājiem, gan autobraucējiem, un, ka rezultātā iegūstam uzlabotu pilsētas infrastruktūru un ilgtspējīgu pilsētvidi.
Projekts “Loka maģistrāles pārbūve posmā no Kalnciema ceļa līdz Jelgavas pilsētas administratīvajai robežai” Nr.6.1.4.2/17/I/005 tiek īstenots Kohēzijas fonda līdzfinansētu projekta Darbības programmas “Izaugsme un nodarbinātība” 6.1.4. specifiskā atbalsta mērķa “Pilsētu infrastruktūras sasaiste ar TEN-T tīklu” 6.1.4.2. pasākuma “Nacionālas nozīmes attīstības centru integrēšana TEN-T tīklā” ietvaros. Kopējās projekta izmaksas ir EUR 21 679 350,03 – Kohēzijas fonda finansējums EUR 12 004 303,00 valsts budžeta dotācija pašvaldībām EUR 564 527,03 un pašvaldības finansējums EUR 9 110 520,00, t.sk. snieguma ietvara rezerves priekšfinansējums EUR 791 643,00.
26.02.2019.

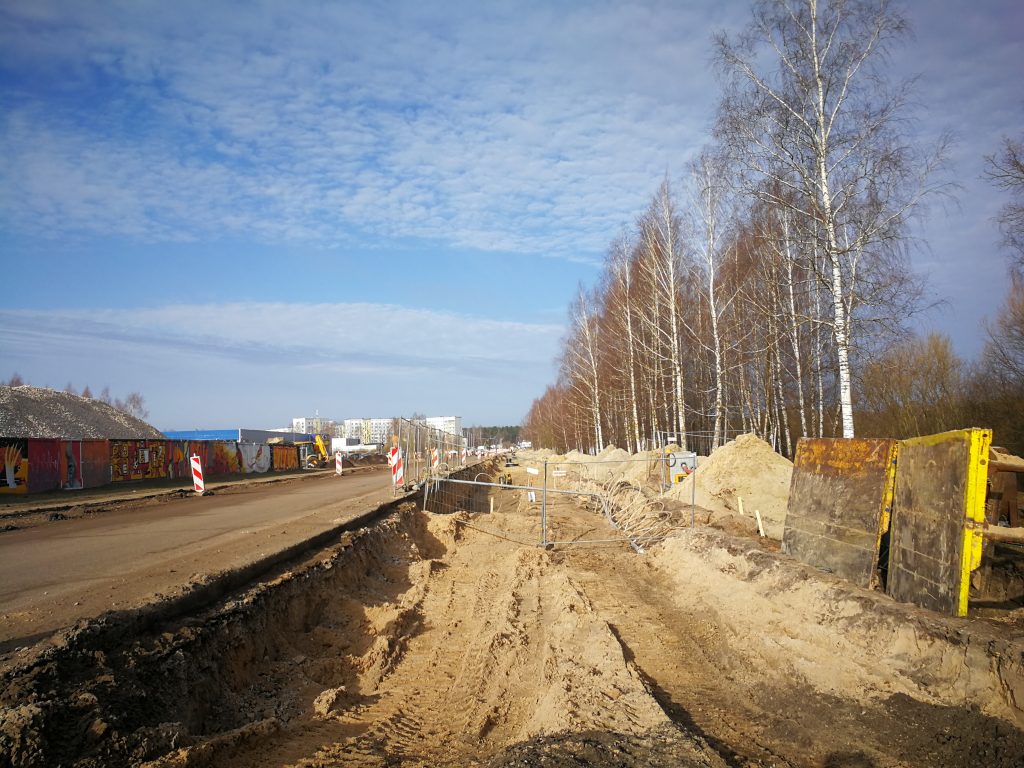

Pilnsabiedrība “RERE vide – Hidrostatyba” turpina būvdarbus objektā “Loka maģistrāles rekonstrukcija posmā no Kalnciema ceļa līdz Jelgavas pilsētas administratīvajai robežai”.
Objektā pilnībā ir nofrēzēts asfaltbetona segums Loka maģistrāles posmā no Kalnciema ceļa līdz Rīgas ielai un daļēji posmā no Rīgas ielas līdz pilsētas administratīvajai robežai.
Veikti apmaļu demontāžas darbi un daļēji demontēts apgaismojums. Veikti koku un krūmu zāģēšanas darbi. Daļēji izbūvēta saturīgā kārta brauktuvei posmā no Rubeņu ceļa līdz pilsētas administratīvajai robežai.
Veikta apgaismojuma aizsargcauruļu izbūve posmā no Kalnciema ceļa līdz Bērzu ceļam un posmā no Rubeņu ceļa līdz pilsētas administratīvajai robežai. Daļēji izbūvēta lietus ūdens kanalizācija, saimnieciskā kanalizācija posmā no Kalnciema ceļa līdz Bērzu ceļam, posmā no Bērzu ceļa līdz Rīgas ielai un posmā no Rubeņu ceļa līdz pilsētas administratīvajai robežai. Izbūvēts ūdensvads Loka maģistrāles posmā no Kalnciema ceļa līdz Bērzu ceļam.
Šonedēļ darbi – lietus kanalizācijas, kanalizācijas kolektora izbūve un brauktuves ierakuma veidošana, turpinās objekta:
- kārtā – Loka maģistrāles posmā no Kalnciema ceļa līdz Bērzu ceļam,
- kārtā – Loka maģistrāles posmā no Bērzu ceļa līdz Rīgas ielai,
- kārtā – Loka maģistrāles posmā no Rīgas ielas līdz Aviācijas ielai.
Plānota asfaltbetona frēzēšana objekta 7. kārtā – Rubeņu ceļu krustojums un 8.kārtā – Loka maģistrāles posmā no Rubeņu ceļa līdz pilsētas administratīvajai robežai.
17.07.2018.
Noslēgts līgums par Loka maģistrāles rekonstrukciju
17.jūlijā Jelgavas pilsētas dome un personu apvienība “RERE vide – Hidrostatyba” noslēdza līgumu par Loka maģistrāles rekonstrukciju no Kalnciema ceļa līdz pilsētas administratīvajai robežai. Projekta līgumcena – 17 692 909,06 eiro bez PVN.
Jelgavas pilsētas pašvaldība, piesaistot ES finansējumu nacionālas nozīmes centru integrēšanai Eiropas vienotajā transporta tīklā (TEN-T), rekonstruēs Loka maģistrāli no Kalnciema ceļa līdz pilsētas administratīvajai robežai 4733 metru garumā. Projekts paredz ne tikai atjaunot tranzītielu, bet arī nomainīt komunikācijas, izbūvēt jaunu pārvadu pār dzelzceļu, izbūvēt gājēju un velo celiņu, stāvvietas, atpūtas vietas ar soliņiem, velostatīviem, atkritumu urnām, atjaunot pieturvietas un pie pilsētas robežas izveidot atpūtas vietu ar karti tūristiem.
Loka maģistrāle ir Jelgavas pilsētas tranzīta iela, kas savieno autoceļu A8 ar Kalnciema ceļu un autoceļu P99 Jelgava–Kalnciems. Iela iekļaujas perspektīvajā Jelgavas pilsētas Ziemeļu apvedceļā, ko veido Loka maģistrāle, perspektīvais Ziemeļu šķērsojums (pāri Lielupei un Driksas upei) un Atmodas iela.
Saskaņā ar pašvaldības iepirkuma komisijas 2018.gada 3.aprīļa piedāvājumu atvēršanas sanāksmes protokolu konkursā bija iesniegti pieci piedāvājumi: 1) AS “A.C.B.” (piedāvātā līgumcena – 24 618 936,41 eirobez PVN); 2) SIA “Ceļu būves firma “Binders”” (piedāvātā līgumcena – 22 997 771,71 eirobez PVN); 3) SIA “YIT Infra Latvija” (piedāvātā līgumcena – 23 857 053,23 eirobez PVN); 4) piegādātāju apvienība “Igate KT” (piedāvātā līgumcena – 23 100 100,10 eirobez PVN); 5) personu apvienība “RERE vide – Hidrostatyba” (piedāvātā līgumcena – 17 692 909,06 eirobez PVN).
Izvērtējot iepirkumu procedūrā iesniegtos pieteikumus par Loka maģistrāles rekonstrukciju, Jelgavas pilsētas pašvaldība par uzvarētāju atzina personu apvienības “RERE vide – Hidrostatyba” piedāvājumu. Konkursa rezultātu apstrīdēja piegādātāju apvienība “Igate KT” un Ceļu būves firma “Binders”. Iepirkuma uzraudzības birojs 16.jūlijā pieņēma lēmumu par iesniegumu lietvedības izbeigšanu.
Tā kā projekta kopējās izmaksas palielinājās par 2 079865,48 eiro, lai iegūtu projekta realizācijai nepieciešamo papildus finansējumu tika sasaukta Jelgavas pilsētas domes ārkārtas sēde. Tajā deputāti atbalstīja grozījumus 2017.gada 20.jūlija lēmumā Nr.9/1 “Projekta “Loka maģistrāles pārbūve posmā no Kalnciema ceļa līdz Jelgavas pilsētas administratīvajai robežai” iesniegšana”. 17.jūlija domes lēmums paredz, ka projekta kopējās izmaksas ir 21 679 350,03 eiro, no tām 12 004 303 eiro ir Kohēzijas fonda līdzfinansējums, 564 527,03 eiro ir valsts budžeta dotācija pašvaldībām un 9 110 520 eiro ir Jelgavas pilsētas pašvaldības līdzfinansējums.
19.06.2018.
Kohēzijas fonda līdzfinansētu projekta Darbības programmas “Izaugsme un nodarbinātība” 6.1.4. specifiskā atbalsta mērķa “Pilsētu infrastruktūras sasaiste ar TEN-T tīklu” 6.1.4.2. pasākuma “Nacionālas nozīmes attīstības centru integrēšana TEN-T tīklā” tiek realizēts būvprojekts „Loka maģistrāles pārbūve posmā no Kalnciema ceļa līdz Jelgavas pilsētas administratīvajai robežai”
Jelgavas pilsētas domes iepirkuma komisija veikusi atklāta konkursa iepirkumu procedūru id.Nr.JPD2018/12/AK “Loka maģistrāles pārbūve” un 2018.gada 23.aprīlī pieņēmusi lēmumu par līguma slēgšanas tiesības piešķiršanu Personu apvienībai “RERE VIDE – HIDROSTATYBA”.
Iepirkuma komisijas lēmums tika apstrīdēts Iepirkumu uzraudzības birojā.
Iepirkumu uzraudzības birojs (IUB), izvērtējot sūdzību par iepirkuma rezultātiem par Loka maģistrāles rekonstrukciju no Kalnciema ceļa līdz pilsētas administratīvajai robežai, 2018.gada 7.jūnijā uzdevis Jelgavas pašvaldības Iepirkumu komisijai 20 darbadienu laikā atkārtoti izvērtēt konkursā iesniegtos pieteikumus. Pašvaldības Iepirkumu komisija ir izskatījusi IUB lēmumu un pieprasījusi papildu dokumentāciju potenciālajam konkursa uzvarētājam, lai atkārtoti izvērtētu sagatavoto piedāvājumu un pieņemtu lēmumu.
